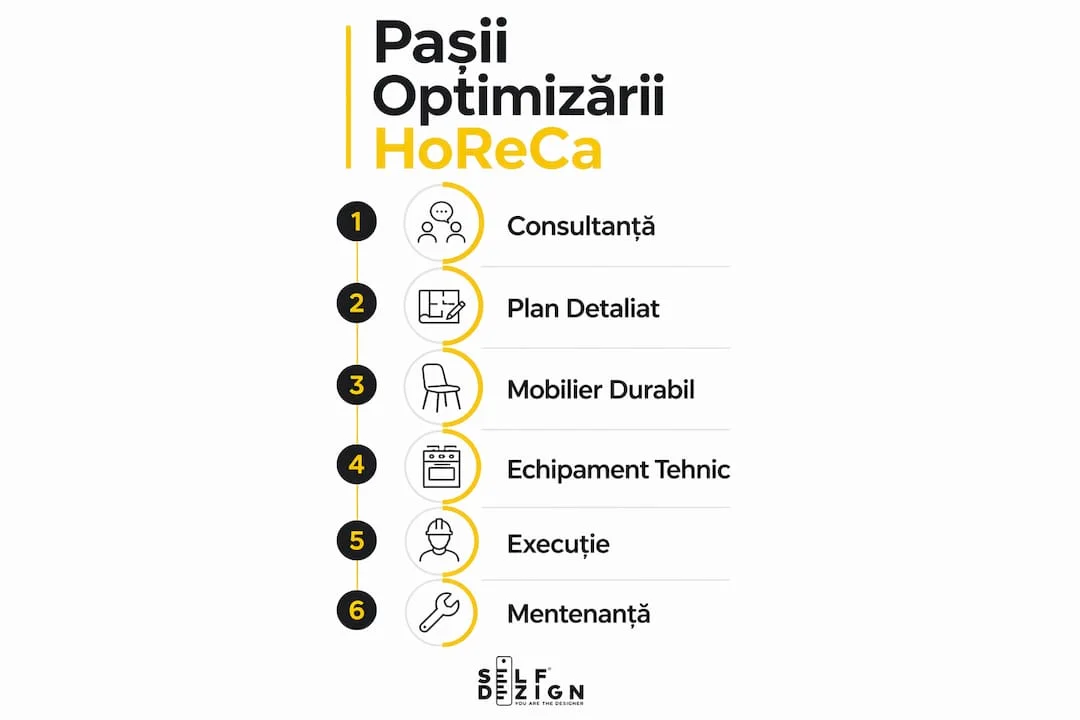

Pași pentru optimizarea spațiului HoReCa în 2026
Pașii esențiali pentru optimizarea unui spațiu HoReCa sunt, în ordine: consultanță inițială și briefing de proiect, analiză de fezabilitate și fluxuri, concept de design și zonare, proiectare tehnică (MEP, HVAC, bucătărie profesională), selecție echipamente cu accent pe eficiență, bugetare fazată, execuție coordonată pe șantier și verificare post-deschidere. Fiecare etapă produce livrabile concrete — de la brief tehnic și planimetrii până la proiect tehnic autorizabil și liste de echipamente — pe care le cereți partenerului de design înainte de a semna orice contract.
- Consultanță inițială: brief tehnic, obiective ROI, volum estimat de porții
- Fezabilitate și fluxuri: planimetrii, studiu de circulație clienți și personal, verificări utilități
- Concept și zonare: propuneri 3D, paletă materiale, specificații mobilier
- Proiectare tehnică: plan MEP, HVAC, flux bucătărie, proiect autorizabil
- Selecție echipamente: criterii TCO, eficiență energetică, integrare cook & chill
- Bugetare fazată: estimări capex/opex pe faze, contingente, priorități
- Execuție și coordonare: management de proiect, control calitate, predare la cheie
- Post-deschidere: evaluare KPI operaționali, ajustări ergonomice, plan de mentenanță
Primul pas concret: programați o sesiune de consultanță cu SelfDezign pentru a transforma obiectivele de investiție într-un roadmap de proiect clar.
De ce contează cu adevărat optimizarea unui spațiu HoReCa?
Un spațiu HoReCa prost gândit costă în două moduri: direct, prin ineficiențe operaționale zilnice, și indirect, prin riscuri de neconformitate care pot bloca autorizarea sau genera amenzi. Optimizarea nu înseamnă estetică mai bună — înseamnă un spațiu care susține un flux de lucru eficient, reduce costurile de exploatare și respectă cerințele Direcției de Sănătate Publică (DSP) și ale autorităților locale.
Investiția în amenajare profesională HoReCa aduce predictibilitate: știi dinainte ce costuri implică fiecare fază, ce autorizații sunt necesare și unde se pot face economii fără să compromiți calitatea. Echipamentele proiectate pentru utilizare intensivă pot reduce costurile logistice pe termen lung cu aproximativ 25–30% față de soluțiile semi-profesionale, atunci când se include analiza costului total de deținere. Planificarea energetică integrată în faza de fezabilitate reduce și mai mult costurile operaționale și poate crește valoarea activului pe termen lung.
Sfat profesional: La prima vizită pe șantier, verificați dacă există coloane de ventilație, racorduri de gaz și capacitate electrică suficientă pentru bucătăria profesională planificată. Aceste trei elemente influențează decisiv bugetul MEP și pot schimba complet configurația spațiului.
Cum arată fluxul complet de lucru, pas cu pas?
Un proiect de optimizare HoReCa bine condus urmează o secvență logică în care fiecare etapă alimentează următoarea. Workflow-ul de amenajare HoReCa trebuie să prioritizeze separarea fluxului curat de cel murdar, apropierea depozitării de zona de preparare și plasarea zonei de servire în vecinătatea gătitului — decizii care se iau în faza de concept, nu pe șantier.
Cei 8 pași și livrabilele lor
- Consultanță inițială / briefing: Stabiliți obiectivele de business, publicul țintă, volumul estimat de porții și constrângerile bugetare. Livrabil: brief tehnic și roadmap de proiect.
- Analiză de fezabilitate și fluxuri: Măsurători la fața locului, studiu de circulație (clienți vs. personal), verificarea utilităților existente. Livrabil: planimetrii și recomandări de layout.
- Concept de design și zonare: Propuneri 3D, paletă de materiale, soluții de mobilier pentru uz intensiv. Livrabil: imagini fotorealistice și specificații mobilier.
- Proiectare tehnică: Plan complet MEP (apă, gaz, electric), HVAC, flux bucătărie profesională cu zone separate pentru rece, preparare, gătire, spălare și recepție marfă. Livrabil: proiect tehnic autorizabil.
- Selecție echipamente și tehnologii: Evaluare pe criterii de capacitate, consum energetic și cost total de deținere (TCO); integrarea soluțiilor cook & chill acolo unde volumul o justifică.
- Bugetare fazată și prioritizare: Pachete minim-viabil și premium, estimări capex/opex pe faze, contingente de 10–15%.
- Execuție și coordonare pe șantier: Management de proiect, verificări intermediare, control calitate, predare la cheie. Coordonarea unui singur furnizor reduce riscurile de discrepanță între proiect și execuție.
- Post-deschidere: Evaluare KPI operaționali (timp de servire, consum energetic, rotație mese), ajustări ergonomice, plan de mentenanță preventivă.
Checklist pentru brieful transmis partenerului de design
|
Element |
Ce includeți |
|---|---|
|
Planuri existente |
Releveu sau schițe cu dimensiuni reale |
|
Volum estimat |
Număr de porții/zi, număr de locuri |
|
Concept de brand |
Identitate vizuală, public țintă, poziționare preț |
|
Constrângeri tehnice |
Utilități disponibile, restricții structurale |
|
Buget orientativ |
Plafon total și prioritizare pe categorii |
|
Termen de deschidere |
Dată țintă și flexibilitate |
Mobilierul HoReCa trebuie proiectat pentru uz intensiv: durabilitate, ușurință la curățare și ergonomie influențează direct costurile de întreținere și experiența clienților. Specificați aceste cerințe în brief de la început.
Ce cere bucătăria profesională modernă în 2026?
Bucătăria este coloana vertebrală a oricărui spațiu HoReCa. Proiectarea ei corectă înseamnă zone clar separate pentru rece, preparare, gătire, spălare și recepție marfă, dimensionate în funcție de volumul anticipat de porții și de cerințele DSP.
Tehnologiile care fac diferența în 2026 nu sunt neapărat cele mai scumpe, ci cele mai potrivite pentru volumul și tipul de operațiune:
- Cook & chill: permite pregătirea în avans, controlul costurilor și predictibilitatea în bucătăriile de volum mare — cantine, catering industrial, restaurante cu flux ridicat.
- Echipamente heavy-duty cu răcire forțată: reduc timpul de recuperare termică între cicluri și prelungesc durata de viață a utilajelor.
- Soluții modulare: economisesc spațiu și permit reconfigurarea zonelor fără intervenții structurale majore.
- Planificarea energetică integrată: reduce consumul și poate crește valoarea activului; eficiența energetică a instalațiilor este parte din evaluarea fezabilității tehnice, nu un add-on ulterior.
Sfat profesional: Când solicitați oferte pentru echipamente, cereți explicit planul de mentenanță preventivă și condițiile de garanție pentru piese de schimb. Un utilaj fără service local garantat în 48 de ore devine un risc operațional real în sezon plin.
Checklist tehnic pentru caietul de sarcini al utilajelor: putere motor și consum electric (kW), capacitate per ciclu (porții/oră), material carcasă (inox AISI 304 minim), cerințe de ventilație și evacuare, disponibilitate piese de schimb în Europa Centrală.
Cum estimați costul și durata unui proiect HoReCa?
Bugetarea unui proiect HoReCa în Europa Centrală funcționează cel mai bine pe faze, nu ca sumă globală. Fiecare fază are livrabile clare, iar plățile legate de aceste livrabile reduc riscul financiar pentru investitor.
- Consultanță și concept: 3–5% din bugetul total estimat
- Proiectare tehnică completă: 5–8% din bugetul total
- Producție mobilier custom: variabil în funcție de suprafață și nivel de finisaj
- Achiziție echipamente: 20–35% din bugetul total, în funcție de dotarea bucătăriei
- Execuție și montaj: 40–50% din bugetul total
- Contingente: minim 10–15% rezervă pentru neprevăzute
- Lansare și ajustări post-deschidere: 2–3%
|
Categorie bugetară |
Pondere orientativă |
Factori de variație |
|---|---|---|
|
Proiectare (concept + tehnic) |
8–10% |
Complexitate MEP, număr de revizii |
|
Mobilier și finisaje |
20–30% |
Nivel custom, materiale alese |
|
Echipamente bucătărie |
20–35% |
Tip operațiune, tehnologii integrate |
|
Execuție și instalații |
35–50% |
Stare inițială a spațiului, lucrări MEP |
|
Contingente și lansare |
12–15% |
Risc de neconformitate, termen strâns |
Selecția riguroasă a antreprenorilor și controlul costurilor de execuție sunt esențiale pentru a evita depășirile de buget — metodele de negociere a ofertelor și verificările intermediare reduc semnificativ acest risc. Cronologia tipică pentru un proiect de la zero: 2–4 săptămâni consultanță și concept, 4–6 săptămâni proiectare tehnică, 8–16 săptămâni execuție, 1–2 săptămâni ajustări finale.
Ce autorizații și norme verificați înainte de execuție?
Neconformitatea nu amână deschiderea — o poate bloca complet. Documentele obligatorii și autoritățile implicate în Europa Centrală variază pe țară, dar structura este similară:
- Autorizație de construire/amenajare: emisă de primăria locală pe baza proiectului tehnic
- Aviz DSP (Direcția de Sănătate Publică): obligatoriu pentru bucătăria profesională; verifică zonarea, ventilația, materialele și fluxurile igienice
- Aviz ISU (Inspectoratul pentru Situații de Urgență): pentru instalațiile de gaz, ventilație și evacuare fum
- Autorizație sanitară de funcționare: emisă după finalizarea lucrărilor și inspecția la fața locului
- Certificat energetic: relevant pentru clădiri noi sau renovări majore
Punctele frecvente de neconformitate care apar în proiecte necoordonate: ventilație insuficientă în zona de gătire, absența separării fluxului curat/murdar, materiale neconforme pentru suprafețele în contact cu alimentele și lipsa racordurilor de apă caldă în zona de spălare. Toate acestea se rezolvă în faza de proiectare tehnică, nu pe șantier. Întârzierile cauzate de neconformitate pot decala deschiderea cu săptămâni și generează costuri suplimentare de reproiectare și reexecuție.
Integrați cerințele normative în caietul de sarcini de la primul draft al proiectului tehnic. Un proiect tehnic autorizabil livrat corect din prima rundă economisește timp și bani.
Cum abordează SelfDezign optimizarea unui spațiu HoReCa?
SelfDezign lucrează ca un advisor de proiect, nu ca un furnizor de soluții estetice. Modelul de servicii acoperă întreg fluxul: consultanță și briefing, concept vizual, proiectare tehnică (MEP, HVAC, bucătărie), producție mobilier custom și coordonare execuție pe șantier. Fiecare etapă produce documente concrete — planuri tehnice, desene de execuție, specificații de materiale, liste de echipamente — pe care investitorul le poate folosi independent dacă schimbă executantul.
Dovada calității unui partener de design stă în portofoliu și în livrabile, nu în promisiuni. Exemple de amenajări HoReCa realizate de SelfDezign ilustrează cum arată un proiect finalizat la termen, cu documentație completă. Cronologia fazată și milestone-urile de plată legate de livrabile oferă investitorului control real asupra procesului.
La briefing, SelfDezign pune întrebările care contează cu adevărat: Care este volumul de porții estimat în sezon plin? Ce marjă operațională țintești și în ce orizont de timp? Există constrângeri structurale sau de utilități pe care le cunoașteți deja? Răspunsurile la aceste întrebări determină dacă un proiect este fezabil în bugetul propus sau dacă prioritizarea investiției trebuie ajustată.
SelfDezign — de la brief la predare la cheie pentru spații HoReCa
Un proiect HoReCa bine executat nu începe cu alegerea materialelor. Începe cu claritatea: ce trebuie să facă spațiul, pentru cine și cu ce buget. SelfDezign oferă exact acest punct de pornire — o sesiune de consultanță structurată care transformă obiectivele de investiție într-un workflow clar de amenajare HoReCa, cu livrabile definite pe faze.
Pachetele disponibile acoperă nevoile diferite ale investitorilor: sesiune de consultanță rapidă pentru proiecte în faza de evaluare, proiectare completă cu coordonare execuție pentru proiecte noi sau retehnologizări, și pachet de consultanță la distanță pentru antreprenorii din diaspora care pregătesc un proiect HoReCa în România sau în Europa Centrală. Livrăm brief tehnic, planuri 3D, proiect tehnic autorizabil, listă de echipamente și management de implementare până la predare la cheie.
Pentru a porni, pregătiți: planurile existente ale spațiului (sau un releveu), estimarea volumului de operațiune și obiectivele de ROI. Programați o consultanță de design pentru spații comerciale și transformați intenția de investiție într-un proiect cu termene și costuri clare.
