Cost amenajare birouri în România: ce plătești real în 2026

Costul mediu de amenajare (fit-out) a unui birou în București se situează în jurul 1.077 EUR/mp, cu o plajă tipică între 800 și 1.600 EUR/mp în funcție de complexitate și finisaje. Mobilierul se bugetează separat, la aproximativ 300 până la 500 EUR per post de lucru. Cifra finală depinde masiv de nivelul de finisare, tehnologia instalată și termenele de execuție impuse.
Pe scurt:Costul mediu de amenajare în București variază între 800 și 1.600 EUR/mp, în funcție de finisajele și nivelul de tehnologizare al proiectului.Bugetul pentru mobilier se adaugă separat, fiind între 300 și 500 EUR per post de lucru, în funcție de densitatea și tipul de mobilier.Ponderea de aproximativ 50–55% a bugetului se alocă lucrărilor de construcție și instalații (MEP), iar o parte semnificativă poate crește în cazul modificărilor neplanificate.Creșterea costurilor cu manopera și materialele, împreună cu extinderea cerințelor de sustenabilitate, pot duce la majorări de până la 15% față de bugetele inițiale.Estimarea realistă a bugetului necesită un proces etapizat, incluzând brief, concept, deviz și verificări comparative ale ofertelor, pentru evitarea depășirilor nejustificate.
SelfDezign
Proiectează un birou potrivit afacerii tale
SelfDezign proiectează și coordonează spații de birouri personalizate, de la concept și proiectare tehnică până la implementare.
Cât costă amenajarea birourilor pe metru pătrat în 2026
Cifra de referință pentru piața din București este de 1.077 EUR/mp, conform datelor Cushman & Wakefield Echinox. Este o medie, nu un preț fix, și de aceea plaja reală variază de la 800 la 1.600 EUR/mp. Diferența dintre cele două capete ale intervalului se traduce direct în tipul de spațiu pe care îl obții.
Pentru a înțelege unde te poziționezi, gândește-te la trei scenarii distincte:
- Proiect minimal (sub 800 EUR/mp): finisaje standard, mobilier de bază, sisteme de climatizare existente reutilizate, fără intervenții majore pe instalații. Potrivit pentru un spațiu deja parțial amenajat.
- Standard corporate (aproximativ 1.000 până la 1.100 EUR/mp): reconfigurare completă, finisaje de calitate medie spre superioară, sisteme HVAC noi sau ajustate, cablare IT dedicată, zone de lucru și sală de ședințe bine delimitate.
- Proiect premium (peste 1.400 până la 1.600 EUR/mp): finisaje de nivel arhitectural, echipamente audio-video integrate, iluminat proiectat pe zone, materiale personalizate și, frecvent, elemente de brand aplicate spațial.
Există și situația inversă: pe spații care necesită doar intervenții minime, unde structura și instalațiile rămân neschimbate, costul final poate scădea sub 150 EUR/mp. Nu este scenariul obișnuit, dar merită luat în calcul dacă preiei un spațiu deja fit-out de un chiriaș anterior.
Cât despre mobilier, acesta rămâne un capitol separat de calculul pe metru pătrat. Costul per post de lucru se situează între 300 și 500 EUR, în funcție de densitatea posturilor și de tipul mobilierului ales, de la scaune ergonomice de bază la sisteme modulare cu reglaj electric.
Structura bugetară: ponderea lucrărilor, MEP, mobilier și onorarii
Bugetul de amenajare nu se distribuie uniform. Analizele iO Partners arată o structură relativ constantă în piața românească, indiferent de dimensiunea proiectului:
- 50 până la 55% din buget se duce pe lucrări de construcție și instalații (MEP): pereți, pardoseli, tavane, cablare electrică, ventilație, climatizare și cablare IT.
- 30 până la 35% revine mobilierului și decorațiunilor: birouri, scaune, spații de depozitare, elemente de compartimentare și accente vizuale.
- circa 10% acoperă onorariile profesionale: concept de design, proiectare tehnică și coordonare de execuție.
Capitolul MEP este cel mai sensibil la calitate și reglementări. O modificare pe instalații electrice sau de ventilație nu se negociază la fel de liber ca alegerea unui model de scaun, pentru că trebuie să respecte normele de siguranță și eficiență energetică a clădirii. Mobilierul, în schimb, oferă cea mai mare flexibilitate de optimizare: aici poți renunța la piese personalizate în favoarea unor soluții modulare fără să afectezi structura spațiului. Onorariile profesionale, deși reprezintă procentul cel mai mic, sunt capitolul care previne cel mai eficient depășirile pe celelalte două, prin planificare corectă de la început.
Ce factori influențează prețul final al amenajării
Manopera și costul materialelor au crescut cu 10 până la 15% în ultimii ani, iar acest trend rămâne principalul motor de creștere a costului total. Nu este singurul, însă:
- Finisajele și echipamentele tehnice (sisteme audio-video, HVAC performant) justifică investiția atunci când biroul funcționează și ca spațiu de reprezentare pentru clienți sau parteneri, nu doar ca zonă de lucru internă.
- Comprimarea termenelor de execuție crește riscul de erori și de refaceri, pentru că forța de muncă suplimentară mobilizată rapid costă mai mult și coordonarea devine mai dificilă.
- Cerințele de sustenabilitate (ESG) ridică investiția inițială, dar reduc costurile operaționale pe termen mediu, prin consum energetic mai mic și mentenanță redusă.
Sfat profesional: Nu tăia din bugetul de proiectare tehnică pentru a compensa creșterea prețurilor la materiale. O documentație tehnică incompletă generează, aproape garantat, costuri suplimentare pe șantier mai mari decât economia inițială.
Cum estimezi corect bugetul pentru propriul proiect
Un buget realist se construiește în etape, nu dintr-o singură cifră pe metru pătrat aruncată în discuție cu furnizorul. Procesul care funcționează în practică are patru pași:
- Briefing cu obiective clare: câți angajați, ce tip de activitate, ce raport între spații individuale și zone comune, ce buget maxim acceptabil.
- Concept de design: transpunerea briefului în soluții spațiale concrete, cu primele estimări de suprafață per funcțiune.
- Deviz estimativ pe capitole: separarea costurilor pe lucrări, MEP, mobilier și onorarii, conform structurii descrise mai sus.
- Obținerea ofertelor și verificarea posturilor: compararea a minimum două sau trei oferte pe fiecare capitol major, cu verificarea explicită a ce este inclus la fiecare linie de deviz.
Pentru un proiect de aproximativ 1.000 mp, durata standard de execuție este de 8 până la 14 săptămâni. Comprimarea acestui termen nu este gratuită: forța de muncă suplimentară mobilizată în regim de urgență și coordonarea sub presiune duc la creșteri de cost și la un risc mai mare de refaceri.
Alocă o marjă de risc de 5 până la 15% din bugetul total pentru situații neprevăzute. În contractul cu antreprenorul general, insistă pe clauze care limitează depășirile fără aprobare scrisă anterioară, altfel marja de risc devine, practic, un cec în alb.
Cum controlezi bugetul și ce faci când apar depășiri
Cea mai eficientă tactică de control bugetar este fazarea livrării: prioritizează zonele critice pentru funcționarea imediată a echipei și lasă elementele decorative sau opționale pentru o etapă ulterioară, dacă bugetul o permite.
- Soluțiile modulare și mobilierul standardizat oferă cele mai rapide economii, fără compromis vizibil asupra funcționalității.
- Un manager de proiect dedicat, care verifică fiecare factură față de devizul inițial, previne majoritatea depășirilor înainte ca acestea să se acumuleze.
- Verificările de calitate pe parcursul execuției, nu doar la recepția finală, evită costurile de refacere ulterioară, mult mai mari decât corecțiile din timpul lucrării.
Există economii care merită acceptate, cum ar fi renunțarea la finisaje premium pe zone cu trafic redus, și economii care nu merită, precum reducerea capitolului de proiectare tehnică sau a certificărilor pentru instalații. Primele afectează estetica, celelalte afectează siguranța și funcționarea pe termen lung a spațiului.
Costuri suplimentare posibile: ce nu apare în devizul inițial
Devizul inițial acoperă rareori absolut tot, iar diferența se vede de obicei la finalul proiectului. Modificările de proiect solicitate în timpul execuției reprezintă cea mai frecventă sursă de costuri neplanificate: o schimbare de layout după ce instalațiile electrice au fost deja trasate implică desfacere și refacere, nu doar o ajustare simplă de plan.

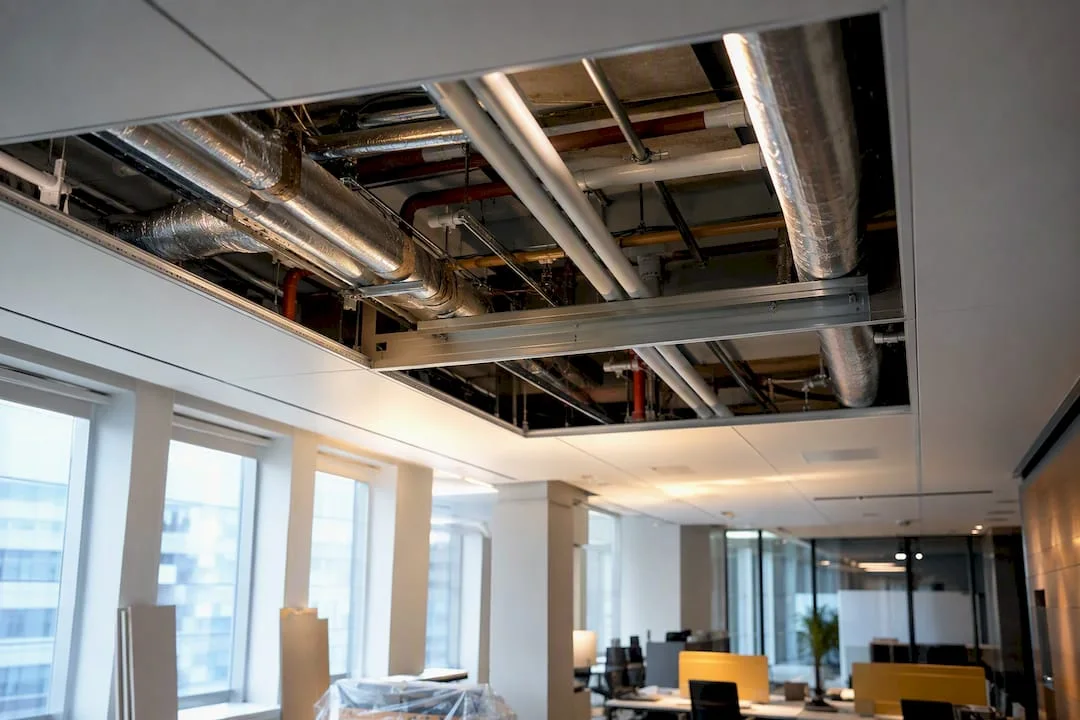

Amenajările neprevăzute apar frecvent la clădiri mai vechi, unde structura reală a spațiului diferă de planurile puse la dispoziție de proprietar. Descoperirea unor instalații subdimensionate sau a unor probleme structurale ascunse sub tavanul fals poate adăuga costuri semnificative față de estimarea inițială.

Logistica mobilierului este o altă zonă des ignorată în bugetare. Coordonarea livrării și perioadele de montaj afectează direct calendarul de finalizare, iar întârzierile la furnizori pot forța soluții temporare costisitoare, mai ales dacă mutarea echipei este deja programată.
Comprimarea termenelor de execuție amplifică toate aceste riscuri simultan. Nevoia de forță de muncă suplimentară mobilizată rapid duce, în practică, la creșteri semnificative de cost și la risc mai mare de refaceri. Din acest motiv, marja de risc de 5 până la 15% menționată mai sus nu este un exercițiu teoretic, ci un instrument concret de protecție bugetară.
Exemple de bugete pentru diferite tipuri de birouri

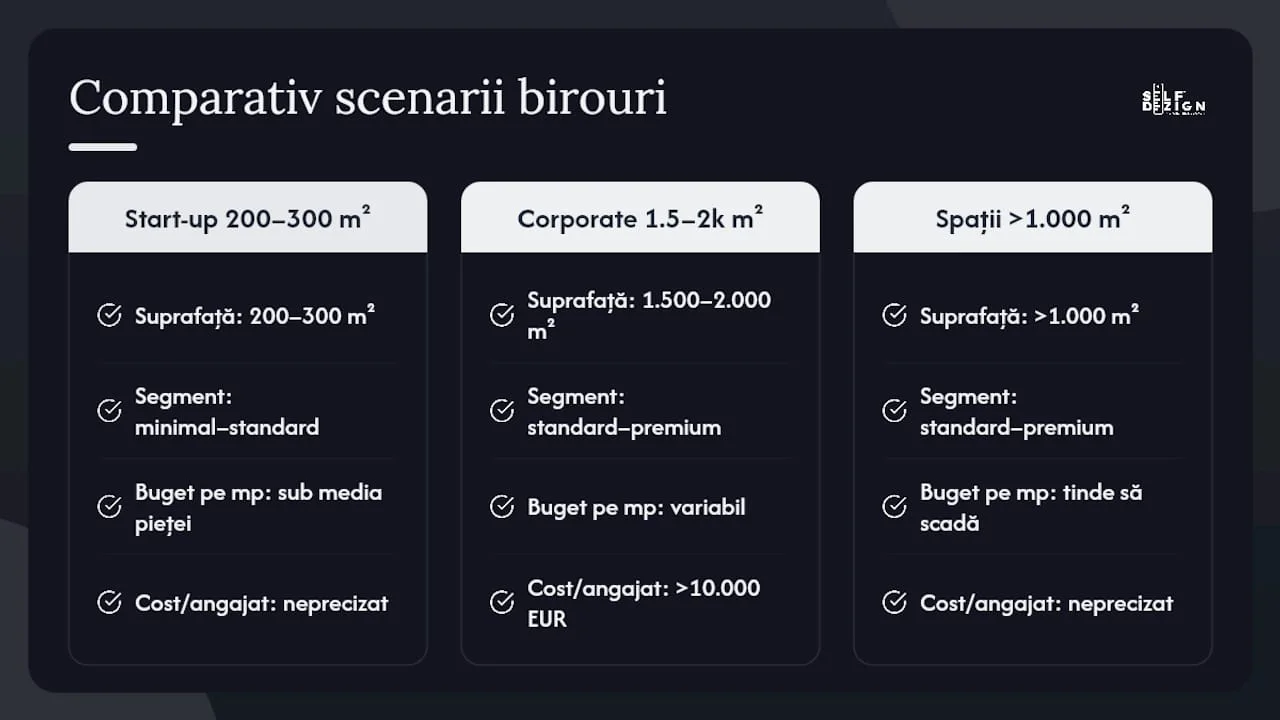

Un start-up cu 15 până la 20 de angajați, care ocupă 200 până la 300 mp, se încadrează de regulă în segmentul minimal spre standard: finisaje simple, mobilier funcțional, fără investiții mari în echipamente audio-video. Bugetul total combinat, fit-out plus mobilier, se situează adesea sub media pieței raportată pe metru pătrat.
O companie corporativă cu 100 până la 150 de angajați, pe un spațiu de 1.500 până la 2.000 mp, tinde spre segmentul standard corporate sau premium, mai ales dacă biroul include săli de întâlnire cu clienți externi.
Diferența dintre spațiile mici și cele mari nu este doar de scară, ci și de eficiență. Un spațiu sub 300 mp are costuri fixe de proiectare care se distribuie pe o suprafață mai mică, deci costul pe metru pătrat tinde să fie ușor mai mare la aceeași calitate. Spațiile de peste 1.000 mp beneficiază de economii de scară pe achiziția de materiale și mobilier, dar cresc complexitatea coordonării de execuție.

Cum influențează reglementările și autorizațiile costul amenajării
Autorizațiile de construcție și avizele tehnice nu sunt un detaliu birocratic separat de buget, ci un factor de cost și de timp care se integrează direct în calendarul proiectului. Modificările structurale, intervențiile pe fațadă sau schimbările de destinație a spațiului necesită avize suplimentare, cu termene care pot întârzia startul lucrărilor efective.
Normele de securitate la incendiu, ventilația obligatorie pentru anumite tipuri de spații și cerințele de accesibilitate pentru persoane cu dizabilități influențează direct capitolul MEP din structura bugetară.
Clădirile mai vechi, fără certificare energetică recentă, pot necesita intervenții suplimentare pentru a se încadra în standardele actuale de eficiență, mai ales dacă proprietarul urmărește reducerea costurilor de administrare pe termen lung. Investiția inițială în eficiență energetică, deși ridică bugetul de amenajare, se amortizează adesea prin costuri operaționale mai reduse pe termen mediu.
Recomandări pentru optimizarea costurilor fără a compromite calitatea
Optimizarea reală a bugetului nu înseamnă tăierea capitolelor de siguranță sau de proiectare tehnică. Înseamnă redistribuirea inteligentă a resurselor între zonele vizibile și cele funcționale, fără a compromite structura de bază a spațiului.
Reconsiderarea densității de ocupare este una dintre cele mai eficiente pârghii disponibile. Optimizarea suprafeței prin mecanisme de desk sharing și politici hibride poate reduce bugetul total necesar, pentru că o suprafață mai mică justifică o intervenție mai puțin intensivă pe instalații și finisaje.
O abordare holistă, care integrează sustenabilitatea și obiectivele financiare din prima etapă de concept, reduce riscul de costuri suplimentare pe termen mediu, pentru că deciziile de eficiență energetică nu mai sunt adăugate ulterior, ca modificări costisitoare de proiect.
Alte măsuri concrete care funcționează în practică:
- Standardizarea mobilierului pe zonele cu trafic mediu și rezervarea bugetului premium doar pentru zonele de reprezentare.
- Fazarea amenajării, cu prioritizarea zonelor esențiale pentru funcționarea imediată a echipei.
- Verificarea din timp a compatibilității dintre planurile clădirii și instalațiile existente, pentru a evita descoperiri costisitoare pe șantier.
Perspectiva SelfDezign: de la rapoartele de piață la un deviz aplicabil
Cifrele de piață, cât de precise ar fi, rămân abstracte până când sunt traduse în decizii concrete pentru un spațiu anume. Diferența dintre un deviz corect și unul care explodează la jumătatea execuției se face rareori la nivelul prețului pe metru pătrat, ci la nivelul detaliilor tehnice ignorate în etapa de concept.
Convertim rapoartele de piață în bugete reale printr-o analiză atentă a nevoilor fiecărui client, nu prin aplicarea mecanică a unui procent standard. O clădire veche, un layout hibrid sau cerințe ESG specifice schimbă radical distribuția bugetului descrisă mai sus, iar cine ignoră aceste variabile la început le regăsește, cu dobândă, în facturile de la final.
Cum te poate ajuta SelfDezign să transformi cifrele într-un proiect real
Rapoartele de piață îți spun cât costă în medie, dar nu îți spun cât va costa exact biroul tău, cu specificul lui de suprafață, structură și buget disponibil. SelfDezign oferă proiectare de design interior pentru spații office care începe de la analiza reală a nevoilor tale, nu de la un șablon aplicat identic la fiecare client.
Serviciul acoperă conceptul de design, proiectarea tehnică și coordonarea execuției pe șantier, cu tarifare pe metru pătrat pentru proiecte complete sau onorariu fix pentru consultanță punctuală. Pachetele includ estimări bugetare pe capitole, defalcate astfel încât să poți urmări alocarea bugetului și potențialele zone de optimizare.
Dacă lucrezi la un buget pentru amenajarea propriului birou, cel mai util prim pas este o evaluare inițială a spațiului și a obiectivelor tale. Poți începe direct printr-o discuție despre proiectul tău pe pagina serviciului de design interior pentru birouri.
