Garanție lucrări amenajări interioare: ce drepturi ai și ce pași urmezi

Garanția pentru lucrările de amenajări interioare în România acoperă remedierea defectelor imputabile executantului în perioada contractuală stabilită, de regulă între 1 și 5 ani. Pentru viciile ascunse, cele care nu puteau fi observate la recepție, legea prevede o fereastră extinsă de 10 ani, reglementată prin Codul amenajării teritoriului, urbanismului și construcțiilor (Legea nr. 169/2026), care a abrogat cea mai mare parte a Legii nr. 10/1995, și prin Codul civil. Primul pas practic, indiferent de tipul defectului, este simplu: nu repari nimic înainte de a cere o expertiză tehnică și de a notifica executantul în scris.
Pe scurt:Garanția pentru lucrările interioare acoperă defectele imputabile executantului pe o perioadă de 1 până la 5 ani, iar pentru vicii ascunse, legea prevede o fereastră de 10 ani de la recepție.Viciile aparente pot fi observate la predare și sunt acceptate dacă nu au fost notate în procesul-verbal, în timp ce viciile ascunse se manifestă ulterior și nu pot fi detectate ușor la recepție.În cazul descoperirii unui defect, nu se repară înainte de expertiză tehnică și notificare scrisă către executant, păstrând toate probele relevante.Termenul de prescripție de 3 ani începe să curgă de la data descoperirii defectului, fiind diferit de perioada de garanție contractuală sau de cei 10 ani pentru vicii ascunse.Un contract de antrepriză trebuie să stabilească clar durata garanției, procedura de notificare, mecanisme financiare de protecție și documentele obligatorii pentru predare.
SelfDezign
Planifică amenajarea cu mai multă claritate
SelfDezign proiectează și coordonează spații interioare personalizate, pornind de la contextul și obiectivele reale ale proiectului.
Ce acoperă garanția lucrărilor de amenajări interioare: vicii aparente vs. vicii ascunse
Diferența dintre cele două categorii decide, practic, tot restul dosarului tău. Un viciu aparent este defectul pe care îl puteai observa printr-o verificare normală la predare, fără instrumente sau expertiză de specialitate. Dacă ai semnat procesul verbal de recepție fără să notezi acel defect, legea consideră că l-ai acceptat, iar dreptul de a-l reclama ulterior se pierde.
Viciul ascuns este altă poveste. Este defectul care nu putea fi detectat la recepție, pentru că se manifestă abia în timp sau pentru că sursa lui e invizibilă cu ochiul liber.
La amenajările interioare, distincția se traduce concret în situații ca acestea:
- Vicii aparente: o crăpătură vizibilă în placaj la predare, o nuanță de vopsea diferită de cea din contract, un colț de gips carton nefinisat.
- Vicii ascunse: o infiltrație care apare după trei luni dintr-o îmbinare sanitară montată greșit sub pardoseală, o deformare a parchetului cauzată de o șapă neuscată corespunzător, o fisură structurală mascată de finisaj.
- Excluderi uzuale: defectele apărute din intervenții ulterioare ale altui meseriaș, din utilizare necorespunzătoare (umiditate excesivă, sarcini peste limita proiectată) sau din lipsa întreținerii (neetanșarea rosturilor, spre exemplu).
Garanția nu funcționează ca o asigurare universală. Ea protejează împotriva erorilor de execuție sau de material, nu împotriva uzurii normale sau a neglijenței beneficiarului. Un contract de design interior bine structurat tratează exact aceste zone gri de la început, ca să nu devină motiv de conflict la primul defect apărut.

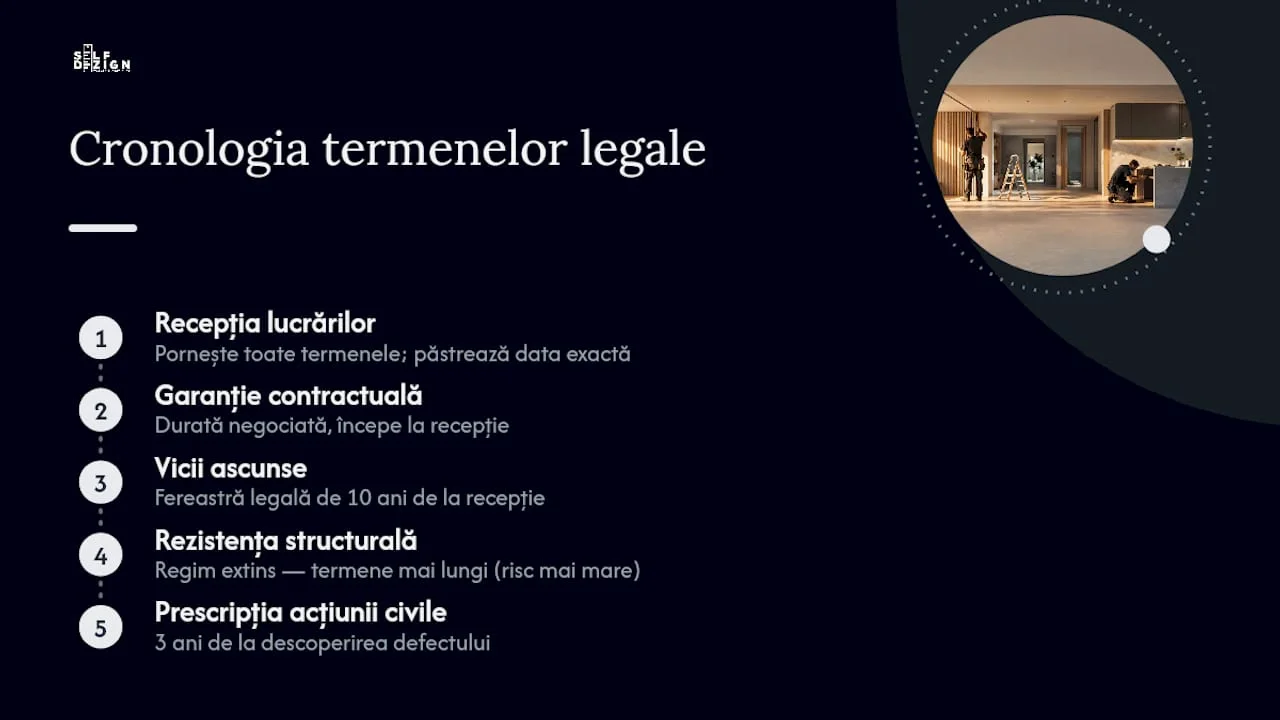

Termene legale și prescrieri: cum curg perioadele de garanție
Perioada contractuală de garanție se negociază direct cu executantul, pentru o durată negociată de comun acord, și începe să curgă de la recepția la terminarea lucrărilor. Aici e prima capcană: mulți beneficiari cred că garanția expiră odată cu acest termen negociat, indiferent de tipul defectului.
Nu e așa. Pentru viciile ascunse, legea acordă o fereastră separată de 10 ani, independentă de durata garanției contractuale. Structura de rezistență a construcției beneficiază de un regim și mai extins, dat fiind riscul pe care îl implică.
Sfat profesional: reține data exactă a recepției la terminarea lucrărilor. Ea este punctul de referință pentru toate termenele care urmează, iar fără ea nu poți demonstra că te încadrezi în fereastra legală.
Peste durata de 10 ani se suprapune un termen diferit: prescripția acțiunii civile, care este de 3 ani de la data descoperirii defectului, nu de la recepție. Un exemplu ajută să înțelegi mecanismul: descoperi o infiltrație structurală în anul 9 de la recepție. Te încadrezi încă în fereastra de 10 ani pentru vicii ascunse. De la momentul descoperirii, ai 3 ani să inițiezi demersuri juridice, altfel dreptul de acțiune se prescrie. Cele două ceasuri legale funcționează separat, și confuzia dintre ele este motivul pentru care mulți beneficiari pierd termene fără să-și dea seama.

Pașii practici după descoperirea unui defect la amenajarea interioară
Ordinea în care acționezi contează la fel de mult ca acțiunea în sine. O grabă de a repara singur sau de a chema alt meseriaș fără expertiză prealabilă îți poate compromite tot dosarul.
- Nu repara înainte de expertiză. Odată reparat defectul, dispare și proba lui. Fără dovadă tehnică a cauzei, revendicarea ta rămâne o afirmație fără susținere.
- Cere o expertiză tehnică extrajudiciară de la un expert atestat. Raportul trebuie să includă diagnosticul exact, cauza probabilă a defectului și o estimare de cost pentru remediere.
- Notifică oficial executantul, în scris, printr-o scrisoare cu confirmare de primire sau prin email cu confirmare de citire. Notificarea trebuie să descrie defectul, să menționeze concluziile expertizei și să indice un termen rezonabil pentru remediere.
- Păstrează toate probele: fotografii datate, facturi, corespondența cu executantul, procesul verbal de recepție.
- Așteaptă răspunsul executantului pentru remediere amiabilă. Dacă refuză sau tergiversează, urmează calea negocierii formale sau, în ultimă instanță, acțiunea în instanță, susținută de dovezile strânse.
Această secvență de pași apare aproape identic în ghidurile juridice specializate în vicii ascunse, pentru că funcționează în orice tip de dosar, nu doar la amenajări interioare.
Ce trebuie să conțină contractul de antrepriză pentru a proteja garanția
Un contract neclar poate face dificilă o negociere coerentă privind garanția. Câteva clauze fac diferența dintre un dosar solid și unul șubred:
- Durata exactă a garanției, momentul de la care începe să curgă (recepția la terminarea lucrărilor) și procedura pas cu pas pentru notificare și remediere.
- Mecanisme financiare de protecție: o reținere procentuală din plata finală, o garanție bancară de bună execuție sau, pentru proiecte mai ample, o poliță de asigurare decenală. Condițiile și acoperirea acestor instrumente trebuie verificate punctual, nu presupuse.
- Documentele obligatorii la predare: procesul verbal de recepție semnat, cartea tehnică a lucrării și certificatele de calitate pentru materialele folosite.
Aceste clauze nu sunt detalii birocratice. Ele sunt exact ce te va scuti de o negociere de la zero atunci când apare un defect la doi ani după predare. Un ghid de planificare a renovării care nu tratează aceste puncte din start lasă loc de interpretare exact unde nu îți permiți.
Cine poate răspunde pentru vicii și cum se stabilește responsabilitatea
Răspunderea pentru un defect nu cade automat pe executant. Codul amenajării teritoriului, urbanismului și construcțiilor vizează mai mulți participanți la procesul de construcție, iar identificarea vinovatului corect depinde de sursa reală a viciului:
- Executantul răspunde pentru defecte de punere în operă: montaj greșit, materiale aplicate incorect, nerespectarea tehnologiei.
- Proiectantul poate fi responsabil când viciul vine dintr-o eroare de proiectare, de exemplu o soluție tehnică nepotrivită pentru condițiile spațiului.
- Furnizorii de materiale răspund atunci când defectul provine dintr-un produs cu vicii de fabricație, nu din modul în care a fost montat.
În practică, expertiza tehnică nu doar documentează defectul, ci și direcționează notificarea către partea corectă. O notificare trimisă executantului pentru un defect cauzat de un material defect riscă să întârzie soluționarea reală a problemei.
Recepția lucrărilor: ce efect are asupra garanției
Regulamentul privind recepția construcțiilor, aprobat inițial prin HG nr. 273/1994 și înlocuit integral prin HG nr. 343/2017, structurează procesul de recepție în două etape distincte, iar diferența dintre ele contează pentru orice beneficiar:
- Recepția la terminarea lucrărilor marchează momentul din care începe garanția contractuală. Comisia verifică lucrarea în ansamblu, iar procesul verbal semnat aici devine reperul temporal pentru toate termenele ulterioare.
- Recepția finală se convoacă abia după expirarea perioadei de garanție stabilite în contract, pentru a confirma că nu au apărut defecte în tot acest interval.
- Comisia de recepție poate suspenda recepția dacă constată vicii sau defecte nerezolvate în perioada de garanție, un instrument util pentru forțarea remedierii înainte de închiderea definitivă a dosarului.
Cartea tehnică a lucrării și procesele verbale intermediare rămân probele decisive în orice revendicare ulterioară. Fără ele, demonstrarea unei cronologii corecte devine mult mai greoaie.
Când merită demersul judiciar: cost, dovezi și opțiuni legale
Decizia de a merge în instanță nu se ia din impuls. Costul remedierii comparativ cu valoarea totală a proiectului este primul filtru: instanțele pot respinge cereri dacă remedierea implică un cost disproporționat față de defectul reclamat.
Dovezile decisive sunt puține, dar trebuie să fie solide: raportul de expertiză atestat, corespondența scrisă cu executantul, procesele verbale de recepție și facturile care dovedesc plățile efectuate.

Legea oferă mai multe opțiuni, aplicabile diferit după gravitatea situației: remediere pe cheltuiala executantului, reducere proporțională a prețului, rezoluțiunea contractului pentru vicii grave sau despăgubiri pentru daunele suferite. Alegerea corectă depinde de raportul dintre gravitatea viciului și valoarea proiectului, motiv pentru care analiza costurilor implicate trebuie făcută înainte de a angaja un avocat.
Perspectiva SelfDezign: cum reducem riscul de garanții problematice
La proiectele coordonate de SelfDezign, documentarea execuției nu este un formalism final, ci un instrument de protecție construit din prima zi de șantier. Fotografiile de etapă, detaliile tehnice aprobate și procesele verbale intermediare formează un dosar complet la predare, exact materialul care face diferența atunci când trebuie stabilită cauza unui defect. O echipă care supraveghează execuția pas cu pas reduce drastic zona de incertitudine în care apar disputele de garanție.
Cum te ajută SelfDezign să eviți disputele de garanție
Dosarele de garanție problematice nu apar din lucrări proaste, apar din documentație incompletă. SelfDezign abordează exact acest punct vulnerabil: proiectare tehnică detaliată, coordonare de execuție pe șantier și un dosar de predare complet, cu procese verbale, detalii tehnice și fotografii de etapă, care îți dă exact ce ai nevoie dacă un defect apare peste doi sau cinci ani. Pentru un proiect rezidențial, această documentație transformă discuția despre garanție dintr-un conflict într-o formalitate rezolvată rapid.
Dacă lucrezi la un proiect de design interior rezidențial sau la un spațiu de birouri și vrei ca predarea să vină cu dovezi tehnice complete, nu doar cu un proces verbal semnat în grabă, poți discuta cu echipa SelfDezign despre etapele de proiectare și supervizare încă din faza de concept.
Surse
Pentru verificare directă, textul integral al Regulamentului privind recepția construcțiilor și al Codului amenajării teritoriului, urbanismului și construcțiilor, publicate pe portalul legislativ al Ministerului Justiției, rămân punctele de start.
Acest articol oferă informații generale și nu înlocuiește consultanța unui avocat. Discută situația ta concretă cu un specialist în drept înainte să acționezi pe baza lui.
