Durata fit-out birouri în România: cât durează amenajarea reală

Un fit-out tipic pentru birouri în România durează, în medie, între 12 și 20 de săptămâni, potrivit analizelor de piață pentru proiecte standard. Durata exactă depinde de complexitatea specificațiilor, de avizele necesare, de starea în care proprietarul predă spațiul și de forma contribuției acestuia pentru fit-out. Toți acești factori se negociază, nu se acceptă pasiv.
Pe scurt:Proiectele de fit-out pentru birouri în România durează între 12 și 20 de săptămâni, în funcție de complexitate și de procedurile de aprobare.Durata fiecărei faze, de la design la recepție, trebuie planificată cu atenție pentru a evita întârzieri costisitoare și pentru a permite comanda mobilierului în timp util.Contractele de închiriere trebuie să clarifice datele de acces, predare și plată a chiriei pentru a evita plățile pe spațiu neocupabil sau întârzieri din cauza documentației incomplete.Creșterea costurilor de fit-out în București cu 12% în 2024 influențează bugetele, fiind recomandat să se negocieze contribuția proprietarului și modalitatea de plată în contract.Planificarea riguroasă și obținerea avizelor în timp util reduc riscul de întârziere, iar serviciile de consultanță pot ajuta la stabilirea unui calendar realist și la evitarea surprizelor.
SelfDezign
Planifică un fit-out fără soluții standard
SelfDezign proiectează și coordonează amenajări de birouri, de la concept și proiectare tehnică până la implementare.
Cronologia proiectului: de la concept la recepția finală
Durata unui fit-out se împarte în faze cu ritmuri diferite, iar cine le confundă pierde timp exact acolo unde nu își permite. Pentru un proiect de 500 până la 1.000 de metri pătrați, structura standard arată așa:
- Design conceptual și tehnic: 4 până la 6 săptămâni, perioadă în care se stabilesc planul funcțional, finisajele și soluțiile de instalații.
- Tender și selecție de contractori: 2 până la 4 săptămâni, cât durează cererile de ofertă, negocierea și semnarea contractului de execuție.
- Execuție propriu-zisă: 6 până la 10 săptămâni pentru suprafețele menționate, în funcție de complexitatea instalațiilor și de disponibilitatea echipelor.
Suma acestor intervale explică cele 12 până la 20 de săptămâni citate ca reper. La acestea se adaugă, de regulă, o rezervă pentru livrarea mobilierului și testare. Un proiect care sare direct de la concept la execuție, fără tender riguros, pare mai rapid pe hârtie, dar de obicei recuperează timpul pierdut sub formă de comenzi suplimentare și revizii de șantier.
Clauzele contractuale care decid dacă plătești chirie fără să poți lucra
Durata fizică a lucrărilor e doar jumătate din poveste. Cealaltă jumătate se scrie în contractul de închiriere, unde termenii sunt adesea vagi intenționat, iar chiriașul plătește diferența.
- Data semnării nu este data predării: multe contracte lasă un interval nedefinit între cele două momente.
- Accesul pentru lucrări (access for works) trebuie stabilit explicit, altfel echipa de execuție nu poate intra în spațiu chiar dacă contractul e semnat.
- Începerea chiriei (rent commencement) ar trebui legată de accesul efectiv, nu de data semnării, pentru a evita plata unui spațiu inutilizabil.
- Long-stop date este termenul limită după care chiriașul poate rezilia fără penalități, dacă predarea întârzie nejustificat.
Consultanții juridici recomandă separarea clară a acestor date în contract. Contribuția proprietarului pentru fit-out trebuie documentată în contractul principal, cu sumă și calendar de plată, nu într-o scrisoare separată care se poate contesta ulterior.
Sfat profesional: Cere ca long-stop date să fie calculat de la data semnării, nu de la o „predare estimată” fără termen fix.
Ce se întâmplă concret în fiecare fază tehnică
Fiecare etapă are activități proprii, cu dependențe care explică de ce nu se pot comprima artificial. Proiectul tehnic detaliat trebuie finalizat înainte de execuție, pentru că modificările făcute pe șantier costă mai mult decât cele din faza de proiectare.
- Proiectarea tehnică stabilește planurile de instalații electrice, sanitare și de climatizare, plus coordonarea lor cu structura clădirii.
- Coordonarea instalațiilor MEP (mecanice, electrice, sanitare) este punctul unde apar cele mai multe blocaje, pentru că traseele trebuie validate cu structura existentă a clădirii.
- Materialele speciale și mobilierul personalizat au termene de livrare care se stabilesc din faza de design, nu în ultimă instanță.
- Testarea și recepția finală includ verificarea instalațiilor, punerea în funcțiune a sistemelor și confirmarea conformității cu proiectul aprobat.
Un aspect subestimat frecvent: mobilierul personalizat comandat abia după finalizarea execuției poate adăuga câteva săptămâni suplimentare, în timp ce comanda paralelă cu lucrările structurale elimină acest risc. Recepția finală nu este o formalitate, ci momentul în care se confirmă că spațiul poate fi ocupat legal și funcțional.
De ce se întârzie proiectele de fit-out și cum se evită
Majoritatea întârzierilor au cauze previzibile, nu accidente de șantier.
- Predarea neconformă a spațiului (shell & core sub standardul convenit) obligă la lucrări suplimentare neplanificate.
- Avizele întârziate, în special cele ISU, pot bloca execuția în punctul cel mai costisitor al proiectului.
- Schimbările de scope în timpul execuției dublează timpul de coordonare între contractori.
- Lipsa unui responsabil unic de proiect transformă orice decizie mică într-un blocaj de zile.
Fiecare dintre acestea se previne prin decizii luate în faza de design, nu prin improvizații pe șantier.
Autorizații și conformitate: ce schimbă normativul P 118/1-2025
Unele lucrări de amenajare, de exemplu modificări la compartimentări sau la instalațiile de stingere, pot cere un aviz sau o autorizație de securitate la incendiu. Obligația depinde de categoria clădirii și a spațiului. Verifică cu ISU-ul județean înainte de proiectare.
- Ordinul nr. 267 din 28 februarie 2025 aprobă normativul P 118/1-2025 privind securitatea la incendiu a construcțiilor, cu intrare în vigoare la 60 de zile de la publicare.
- Normativul actualizează cerințele de proiectare pentru compartimentări, evacuare și instalații de detecție, elemente care pot prelungi obținerea avizelor dacă nu sunt anticipate din faza de concept.
- Coordonarea timpurie cu proiectantul și cu autoritatea ISU, înainte de depunerea documentației, reduce riscul de respingere și de reluare a proiectării.
Costuri orientative și rolul contribuției proprietarului
Bugetul influențează direct calendarul, pentru că specificațiile mai complexe cer mai mult timp de proiectare și execuție.
- Costul mediu pentru un fit-out complet în București este de aproximativ 1.056 de euro pe metru pătrat, conform analizei Cushman & Wakefield Echinox citate de Forbes, după o creștere de 12% în 2024.
- Contribuțiile standard ale proprietarilor pentru spații Grade A se situează între 50 și 100 de euro pe metru pătrat, iar în piețele mai competitive pot ajunge la 80 până la 150 de euro pe metru pătrat.
- Forma plății (integrală la predare sau etapizată pe faze de execuție) influențează cash-flow-ul proiectului și trebuie fixată explicit în contract.
Costul mediu de amenajare a birourilor din București a crescut cu 12% în 2024, potrivit analizei citate de Forbes, ceea ce înseamnă că bugetele stabilite acum câțiva ani nu mai reflectă realitatea pieței. Bucureștiul rămâne totuși mai ieftin decât Varșovia și Praga la costuri de fit-out (cu 17%, respectiv 14,5%, potrivit aceleiași analize), un avantaj competitiv real pentru chiriașii locali. Pentru o defalcare completă a componentelor de cost, analiza noastră despre cheltuielile reale de amenajare detaliază fiecare linie bugetară.
Cum reduci timpul de neocupare fără să sacrifici calitatea
Câteva decizii de proiect management pot comprima calendarul cu câteva săptămâni, fără riscuri suplimentare.
- Early procurement pentru materialele cu termene lungi de livrare, comandate în paralel cu execuția structurală.
- Reguli clare de aprobare internă, cu termene fixe pentru fiecare decizie de buget sau design.
- Phased handover, aplicat când spațiul se poate ocupa parțial, zonă cu zonă, în loc să aștepți finalizarea integrală.
- Un coordonator unic de proiect, care elimină întârzierile generate de comunicarea între contractori și proiectant.
Sfat profesional: Fixează din contractul de execuție termenele intermediare pentru fiecare fază, nu doar data finală, altfel nu ai vizibilitate reală asupra riscului de întârziere.
Ce aduce SelfDezign la o negociere de timeline realist
Experiența pe proiecte comerciale și de birouri arată repetat același lucru: cele mai multe întârzieri nu vin din execuție, ci din decizii lăsate pentru mai târziu.
- SelfDezign construiește proiectul tehnic înainte de tender, astfel încât execuția să nu depindă de decizii improvizate pe șantier.
- Coordonarea implementării include verificarea compatibilității dintre proiect și avizele necesare, nu doar supravegherea vizuală a lucrărilor.
- Modelul de evaluare economică propus clientului, înainte de semnare, cuprinde un calendar realist pe faze și o listă minimă de clauze contractuale de negociat cu proprietarul.
Pentru un pas cu pas complet al etapelor de amenajare, checklistul dedicat detaliază fiecare punct de control necesar înainte de a începe execuția.

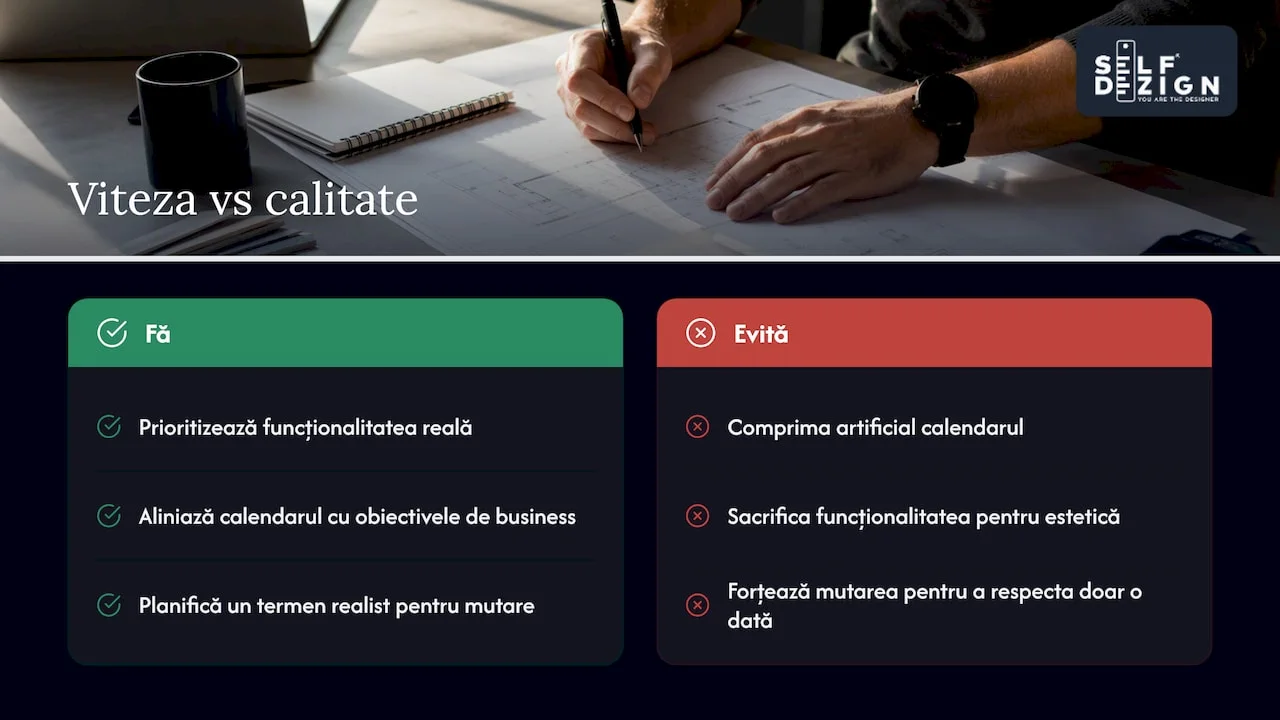

Viteza contra calitate: unde merită să cedezi timp

Un calendar comprimat artificial produce spații care funcționează prost în primul an. Merită să sacrifici viteza doar când asta protejează funcționalitatea reală a spațiului, nu estetica de moment.
Alinierea calendarului de proiect cu obiectivele de business, nu invers, este diferența dintre un birou care susține echipa și unul care doar bifează termenul de mutare.

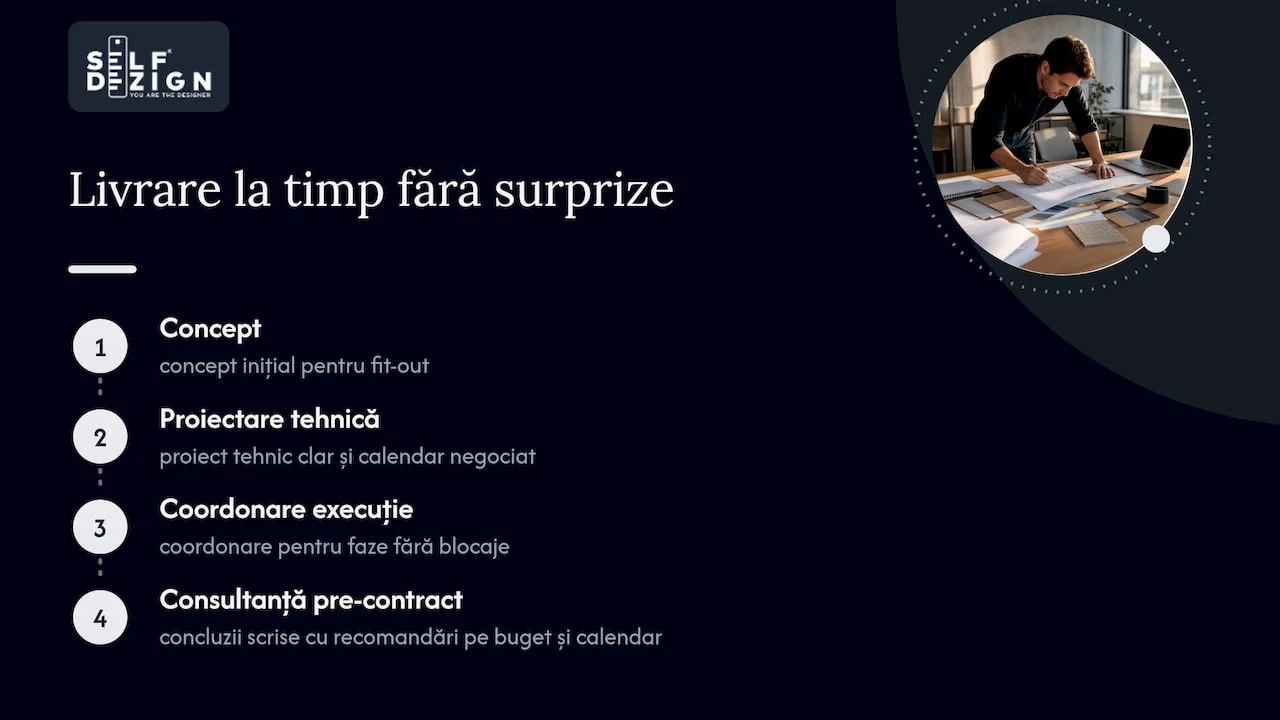

Cum te ajută SelfDezign să livrezi la timp și fără surprize contractuale
Un fit-out bine planificat începe cu un proiect tehnic clar și un calendar negociat înainte de semnare, nu cu improvizații după ce echipa a intrat pe șantier. Serviciul de design interior office al SelfDezign acoperă exact acest parcurs: concept, proiectare tehnică și coordonarea execuției, astfel încât fazele să se lege fără blocaje.

Pentru cei care vor doar o evaluare independentă înainte de a semna contractul de închiriere sau de execuție, consultanța cu concluzii scrise oferă un document clar, cu recomandări concrete pe buget și calendar. Poți vedea gama completă de servicii pe pagina noastră dedicată și discuta direct un calendar realist pentru proiectul tău.
