Procesul de proiectare clinică medicală: ghid 2026
Procesul de proiectare clinică medicală este un set structurat de etape tehnice, normative și funcționale care transformă un spațiu brut într-o clinică certificată, sigură și eficientă operațional. Nu este vorba doar despre estetică sau despre alegerea finisajelor. Vorbim despre o succesiune precisă de decizii care determină dacă spațiul va primi avizul DSP, dacă instalațiile MEP vor susține aparatura medicală și dacă fluxurile interne vor funcționa fără fricțiune. Proprietarii de clinici și arhitecții care înțeleg această logică de la început economisesc timp, bani și evită blocaje birocratice costisitoare. Acest ghid detaliază fiecare etapă, criteriu și instrument relevant pentru 2026.
Care sunt etapele principale ale procesului de proiectare clinică medicală?
Proiectarea unei clinici medicale urmează o ordine logică pe care nu o poți inversa fără consecințe. Fiecare etapă pregătește terenul pentru cea următoare, iar o decizie greșită în faza inițială poate bloca autorizarea finală.

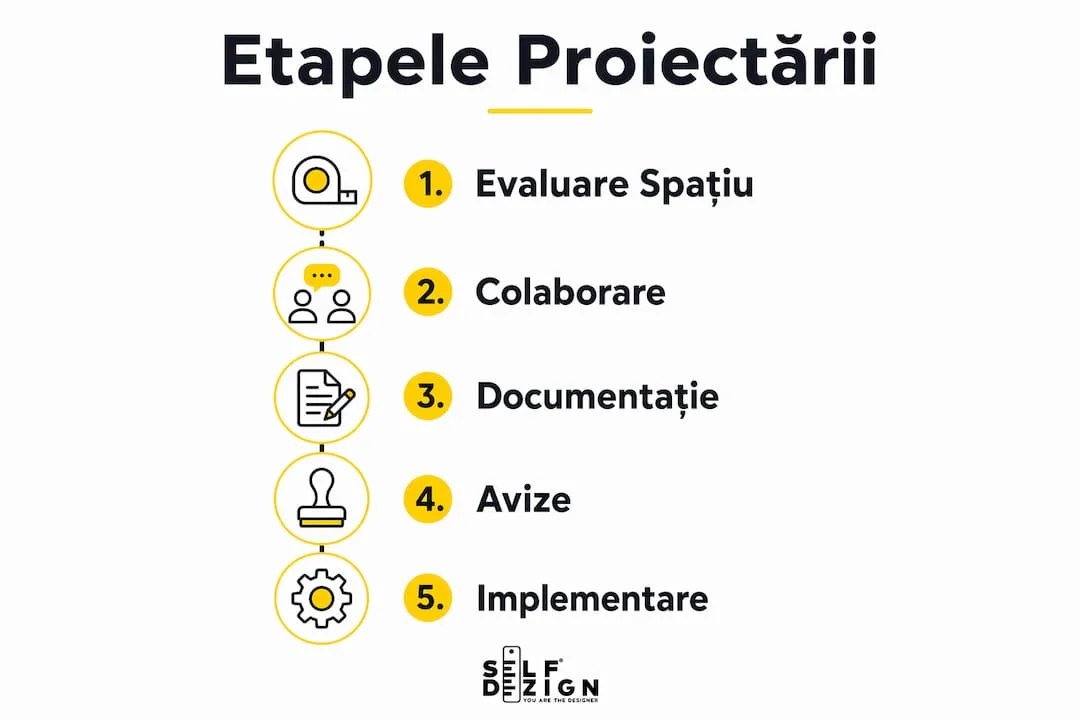

1. Evaluarea spațiului și studiul preliminar
Prima acțiune concretă este vizita tehnică pe teren înainte de semnarea contractului de închiriere sau cumpărare. Destinația înscrisă în cartea funciară, dimensiunile reale ale spațiului și structura clădirii pot determina respingerea dosarului DSP înainte ca proiectul să înceapă. Un spațiu cu destinație „birouri" necesită schimbare de destinație, ceea ce adaugă luni întregi la calendar. Verifici aceste aspecte înainte, nu după ce ai semnat.
2. Colaborarea între arhitect, inginer tehnic și proprietar
Colaborarea timpurie între arhitect și responsabilul tehnic (ART) este esențială pentru evitarea costurilor suplimentare și pentru respectarea normelor. Proprietarul clinicii trebuie să fie prezent în această fază, nu doar ca semnatar de documente, ci ca sursă de informații despre fluxurile clinice reale: câți pacienți pe zi, ce specialități, ce echipamente. Fără această claritate, arhitectul proiectează în gol.
3. Pregătirea documentației tehnice
Documentația include releveul spațiului, memoriul tehnic, schițele funcționale și planurile de instalații. Fiecare document are un rol precis în dosarul DSP și în cel ISU. Memoriul tehnic descrie materialele folosite, circuitele funcționale și soluțiile tehnice alese. Schițele funcționale arată separarea zonelor curate de cele murdare, un criteriu verificat direct la inspecție.
4. Obținerea avizelor în paralel
Solicitarea avizului ISU în paralel cu dosarul DSP economisește până la 4 săptămâni de așteptare. Cele două procese nu se exclud și nu trebuie tratate secvențial. Autorizația sanitară DSP se emite în 15–30 zile lucrătoare după inspecție, dacă dosarul este complet. Orice document lipsă repornește termenul.
5. Implementarea designului și coordonarea instalațiilor
Ultima etapă este execuția propriu-zisă, unde coordonarea dintre echipa de design interior, instalatori și furnizori de echipamente medicale devine critică. Un ghid de amenajare clinică bine structurat reduce riscul de modificări costisitoare în timpul execuției.
Sfat profesional: Pregătește lista completă a echipamentelor medicale înainte de finalizarea planurilor de instalații. Fiecare aparat are cerințe specifice de alimentare electrică, ventilație și spațiu de manevră care trebuie integrate în proiect, nu adăugate ulterior.
Ce criterii și reglementări trebuie respectate în proiectarea clinicilor?
Criteriile de proiectare pentru clinici medicale nu sunt recomandări. Sunt condiții obligatorii verificate de DSP la inspecție, iar nerespectarea lor înseamnă respingerea autorizației sanitare.
Circuitele funcționale obligatorii
Proiectarea clinicii trebuie să respecte circuite funcționale stricte, obligatorii pentru avizul DSP. Separarea clară între zona sterilă și cea nesterilă, fluxul unidirecțional al pacienților și al personalului medical sunt verificate direct la inspecție. Un pacient nu trebuie să traverseze zona de sterilizare pentru a ajunge la sala de așteptare. Personalul medical nu trebuie să transporte materiale contaminate prin zone curate.
Materialele și finisajele adecvate
Materialele lavabile și suprafețele ușor de dezinfectat sunt obligatorii, evaluarea lor fiind parte din inspecția DSP. Pardoselile, pereții și tavanele din zonele clinice trebuie să reziste la detergenți și dezinfectanți fără degradare vizibilă. Colțurile rotunjite la îmbinarea pardoselii cu peretele nu sunt un detaliu estetic. Sunt o cerință igienică care elimină zonele unde bacteriile se acumulează.
Dotarea cu sterilizatoare și camera de sterilizare
Camera de sterilizare are norme proprii privind dimensiunile minime, ventilația și separarea circuitului curat de cel murdar. Sterilizatorul trebuie amplasat astfel încât instrumentarul steril să nu fie contaminat în drumul spre sala de tratament. Această logică spațială trebuie rezolvată în planul de arhitectură, nu improvizată în execuție.
De reținut: Orice modificare adusă spațiului după obținerea autorizației sanitare, fără notificarea DSP, poate duce la suspendarea activității clinicii. Reglementările din 2026 prevăd inspecții periodice, nu doar la deschidere.
Iată principalele cerințe de reglementare grupate pe categorii:
- Circuite funcționale: flux unidirecțional pacient/personal, separare zonă curată/murdară, acces controlat în zona de sterilizare
- Finisaje: suprafețe lavabile pe pereți și pardoseli, colțuri rotunjite, rezistență la dezinfectanți chimici
- Ventilație: sistem de ventilație mecanică în sălile de tratament și sterilizare, presiuni diferențiale controlate
- Iluminat: iluminat medical adecvat în sălile de consultație și tratament, conform normelor specifice specialității
- Sanitare: grup sanitar separat pentru personal și pacienți, lavoar în fiecare sală de tratament
- ISU: ieșiri de urgență marcate, detectoare de fum, plan de evacuare afișat
Consultă reglementările de design clinică actualizate pentru 2026 înainte de a finaliza documentația tehnică.
Cum se integrează tehnologia MEP într-o clinică performantă?
Instalațiile mecanice, electrice și sanitare (MEP) nu sunt un strat adăugat peste arhitectură. Sunt coloana vertebrală a funcționalității clinice, iar deciziile despre ele trebuie luate în paralel cu planurile de arhitectură, nu după.
De ce MEP nu poate fi lăsat pe final
Infrastructura tehnică trebuie să susțină continuitatea operațională și compatibilitatea cu aparatura medicală. Un aparat de radiologie sau un sterilizator cu abur are cerințe de alimentare electrică, răcire și ventilație care nu pot fi improvizate. Dacă instalațiile sunt proiectate fără să se știe exact ce echipamente vor fi folosite, rezultatul este fie supradimensionare costisitoare, fie infrastructură insuficientă care blochează funcționarea.
Compatibilitatea electromagnetică și presiunile de aer
Echipamentele medicale sensibile, cum sunt aparatele de imagistică sau monitoarele de anestezie, necesită compatibilitate electromagnetică (EMC). Cablajele de date și cele de putere trebuie separate fizic. Sistemele de ventilație trebuie să mențină presiuni diferențiale între zone: presiune pozitivă în sălile curate, presiune negativă în zonele de izolare. Circuitele stricte de sterilizare și reglarea presiunii aerului sunt fundamentale pentru prevenirea contaminării încrucișate și trebuie integrate încă din proiect.
Exemplul Affidea Bistrița
Proiectul de radioterapie Affidea Bistrița, realizat pe o suprafață de aproximativ 2.600 mp, demonstrează că designul instalațiilor MEP nu este o formalitate tehnică, ci condiționează siguranța și performanța clinică. Într-un astfel de proiect, instalațiile de radioprotecție, ventilație controlată și alimentare redundantă cu energie sunt parte integrantă a conceptului de design, nu elemente adăugate ulterior.
Sfat profesional: Solicită inginerului MEP să participe la cel puțin două ședințe de proiect în faza de concept. Deciziile luate în primele 10% din durata proiectului influențează 80% din costurile de instalații.
Tabel comparativ: integrare MEP timpurie vs. târzie
|
Criteriu |
MEP integrat din faza de concept |
MEP adăugat după arhitectură |
|---|---|---|
|
Costuri de execuție |
Controlate, fără surprize |
Frecvent depășite cu 20–40% |
|
Compatibilitate echipamente |
Verificată și garantată |
Risc de incompatibilitate |
|
Conformitate DSP/ISU |
Documentată din proiect |
Necesită modificări și re-avizare |
|
Timp de execuție |
Predictibil |
Întârzieri frecvente |
|
Calitatea aerului interior |
Proiectată conform normelor |
Adesea sub standard |
Ce instrumente digitale sprijină planificarea și administrarea clinicii?
Planificarea digitală nu înseamnă doar software de programări. Înseamnă o infrastructură IT gândită din faza de design, astfel încât cablarea, serverele și terminalele să fie integrate în planurile de arhitectură.
Soluțiile cloud în clinicile noi
95% din clinicile noi în 2026 folosesc soluții cloud integrate pentru managementul programărilor și facturare. Această cifră arată că infrastructura digitală nu mai este opțională. Ea trebuie planificată din faza de proiect: unde sunt prizele de date, unde este serverul local (dacă există), cum sunt protejate datele pacienților conform GDPR.
Costurile pentru software de management clinic variază între 100 și 1.000 RON pe lună, în funcție de funcționalități. Această variație reflectă diferența dintre o soluție de bază pentru un cabinet individual și o platformă integrată pentru o clinică cu mai multe specialități.
Ce trebuie planificat digital din faza de design
- Rețea de date: puncte de acces Wi-Fi, prize RJ-45 în fiecare sală de consultație și la recepție
- Sisteme de afișaj: ecrane de informare în sala de așteptare, integrate în planul de electricitate
- Integrare e-Factura: compatibilitate cu sistemele ANAF pentru facturare electronică, obligatorie în 2026
- Dosarul electronic al pacientului: servere sau acces cloud securizat, cu backup automat
- Semnalizare digitală: proiectarea semnalizării și orientării în spațiile medicale reduce anxietatea pacienților și fluidizează traficul intern
Planificarea clinică modernă evoluează către îngrijirea personalizată, care necesită spații flexibile și tehnologii integrate de diagnostic. Un spațiu proiectat fără să țină cont de fluxul digital al datelor clinice devine rapid un obstacol operațional.
Sfat profesional: Consultă furnizorul de software medical înainte de finalizarea planurilor electrice. Unele sisteme de imagistică sau de monitorizare necesită rețele dedicate, separate de rețeaua administrativă.
Ce am învățat din proiectele de clinici în care am fost implicat
Cel mai frecvent punct de eșec pe care l-am observat în proiectele de clinici nu este lipsa bugetului. Este lipsa unui interlocutor unic care să coordoneze arhitectul, inginerul MEP, furnizorul de echipamente și proprietarul clinicii în același timp.
Fiecare specialist lucrează corect în domeniul lui. Arhitectul livrează planuri conforme. Inginerul proiectează instalații funcționale. Furnizorul de echipamente respectă specificațiile tehnice. Dar dacă aceste trei lumi nu comunică simultan, rezultatul este un spațiu în care aparatura nu încape pe ușă, priza trifazică lipsește din sala de tratament sau ventilația nu atinge debitul necesar pentru sterilizare.
Am văzut proiecte blocate la DSP pentru că planul de arhitectură nu reflecta circuitele funcționale reale. Am văzut clinici finalizate fizic, dar nefuncționale timp de luni întregi pentru că avizul ISU nu fusese solicitat în paralel cu documentația DSP. Aceste situații nu sunt excepții. Sunt consecința directă a unei planificări secvențiale, când procesul trebuie să fie simultan.
Detaliile tehnice în proiectarea clinicilor nu sunt birocrație. Sunt instrumentul prin care un spațiu devine funcțional, sigur și autorizat. Designul centrat pe pacient, despre care vorbim tot mai mult, nu înseamnă doar culori calde și mobilier confortabil. Înseamnă că un pacient ajunge la sala de consultație fără să traverseze zone de risc, că nu așteaptă 40 de minute pentru că sistemul de programări nu comunică cu recepția și că spațiul îi transmite, de la intrare, că este un loc profesionist și sigur.
Recomandarea mea practică: începe cu vizita tehnică, continuă cu o ședință comună arhitect-MEP-proprietar și nu semna niciun contract de execuție fără să ai dosarul DSP în lucru. Ordinea contează mai mult decât viteza.
— Toni
Cum te poate sprijini SelfDezign în proiectul tău de clinică medicală
SelfDezign lucrează cu proprietari de clinici și arhitecți care înțeleg că un spațiu medical bine proiectat nu este un cost, ci un avantaj competitiv. Echipa coordonează conceptul de interior, documentația tehnică și implementarea, asigurând coerența dintre cerințele DSP, instalațiile MEP și experiența pacientului. Dacă ai un spațiu în vedere sau un proiect deja început, serviciile de design interior pentru clinici acoperă întregul proces, de la studiul preliminar până la coordonarea execuției. Pentru proiecte care combină zone medicale cu spații administrative sau de primire, soluțiile de design interior pentru spații de lucru oferă un cadru integrat care susține funcționalitatea pe termen lung.
