Plan electric pentru restaurant: ce stabilești înainte de șantier
Înapoi la Dejurnal

Plan electric pentru restaurant: ce stabilești înainte de șantier

Echipa SelfDezign12 min de citit
Instalații electrice realizate într-un restaurant aflat în amenajare

Planul electric al unui restaurant se face pornind de la felul în care funcționează localul: ce gătești, cu ce echipamente, câte locuri ai, cum circulă oamenii și ce atmosferă vrei în sală. Abia după aceea vin tabloul, circuitele și prizele. Cine inversează ordinea ajunge la prize puse unde nu e nevoie, la o putere aprobată prea mică pentru bucătărie sau la tavane desfăcute după ce s-a instalat hota. Mai jos găsești ce informații aduni, cum estimezi puterea, cum împarți circuitele pe zone, cu cine coordonezi planul și ce verifici înainte să deschizi.

SelfDezign

Coordonează instalațiile cu amenajarea

SelfDezign proiectează interioare HoReCa și coordonează implementarea, ținând cont de contextul și obiectivele reale ale proiectului.

Explorează proiectarea interioară

Pe scurt

  • Planul electric derivă din concept și din meniu. Fără lista finală de echipamente și fără layoutul bucătăriei, orice schemă electrică e o presupunere.
  • Puterea se estimează din puterile nominale ale echipamentelor, apoi se ajustează cu un coeficient de simultaneitate. Puterea instalată și cea cerută efectiv nu sunt același lucru.
  • Echipamentele mari primesc circuite dedicate, separate de iluminat și de prizele de uz general, iar frigul are circuitele lui, protejate de declanșări accidentale.
  • Planul se coordonează cu ventilația, cu securitatea la incendiu și cu amenajarea înainte de execuție, nu în timpul ei.
  • Proiectul îl semnează un proiectant autorizat ANRE, iar la final ai nevoie de un dosar complet de recepție, nu doar de o instalație care „merge”.

De ce planul electric începe de la meniu, nu de la tablou

Un restaurant e, din punct de vedere electric, o clădire cu două personalități. Bucătăria e o mică zonă industrială: cuptoare, plite, mașini de spălat vase, camere frigorifice, hote cu motoare puternice. Sala e un spațiu de experiență, unde contează lumina caldă, prizele discrete la bar, scenariile de iluminat pentru prânz și cină, sonorizarea și ecranele.

Dacă ești antreprenor, gândește planul electric ca pe sistemul nervos al localului: nu îl vezi, dar fiecare decizie de concept trece prin el. Un meniu bazat pe cuptor cu lemne cere altceva decât unul cu cuptor combi electric și plite cu inducție. Un bar de cocktailuri cu mașini de gheață și blendere are alte nevoi decât o cafenea cu un espressor mare și o vitrină frigorifică.

De aceea, în proiectele HoReCa, ordinea corectă arată așa:

  1. conceptul și meniul;
  2. layoutul bucătăriei și al sălii, cu echipamentele alese, nu doar „estimate”;
  3. planul electric, coordonat cu ventilația, sanitarele și securitatea la incendiu;
  4. execuția.

Când pasul 2 lipsește, electricianul lucrează pe ghicite, iar ghicitul se plătește de două ori: o dată la execuție și încă o dată la refacere.

Ce informații aduni înainte de proiectare

Primul pas, practic, este o listă completă a echipamentelor și a puterilor lor nominale, pe baza căreia proiectantul dimensionează instalația. Lista bună nu conține doar „cuptor, frigider, plită”, ci modelul, puterea, tensiunea de alimentare (monofazat sau trifazat) și poziția exactă în plan.

Înainte de prima discuție cu proiectantul electric, pregătește:

  • Fișele tehnice ale echipamentelor de bucătărie: putere, tensiune, tip de racord (priză industrială sau conexiune fixă), eventual curent de pornire pentru motoare și compresoare.
  • Echipamentele frigorifice: camere frigorifice, mese refrigerate, vitrine, lăzi, mașini de gheață, inclusiv unde stau agregatele (în interior, pe terasă, pe acoperiș).
  • Ventilația și climatizarea: hote, ventilatoare de introducere și evacuare, unități interioare și exterioare de climatizare.
  • Zona de bar și de servire: espressor, râșnițe, mașini de spălat pahare, vitrine, POS-uri, imprimante de bonuri.
  • Sala: corpurile de iluminat alese în concept, scenariile de lumină, sonorizare, ecrane, eventual încălzitoare pentru terasă.
  • Back-office și utilități: router, camere de supraveghere, alarmă, boiler, eventual pompă sau stație de hidrofor.
  • Datele spațiului: puterea aprobată existentă, dacă alimentarea e monofazată sau trifazată, starea tabloului actual și a prizei de pământ, înălțimea liberă și traseele posibile pentru cabluri.

O observație din practică: puterea aprobată pe care o are spațiul închiriat e adesea gândită pentru fosta funcțiune, de exemplu un magazin sau un birou. Verific-o la început, pentru că o eventuală creștere de putere ține de operatorul de distribuție și poate dura mai mult decât restul amenajării.

Cum estimezi puterea necesară

Estimarea pornește simplu: aduni puterile nominale ale tuturor echipamentelor, de la cuptoare și plite la frigidere și mașini de spălat vase. Rezultatul este puterea instalată. Numai că nu toate echipamentele funcționează la capacitate maximă în același timp, așa că proiectantul aplică coeficienți de simultaneitate și obține puterea cerută, cea care contează pentru dimensionarea branșamentului și a tabloului general.

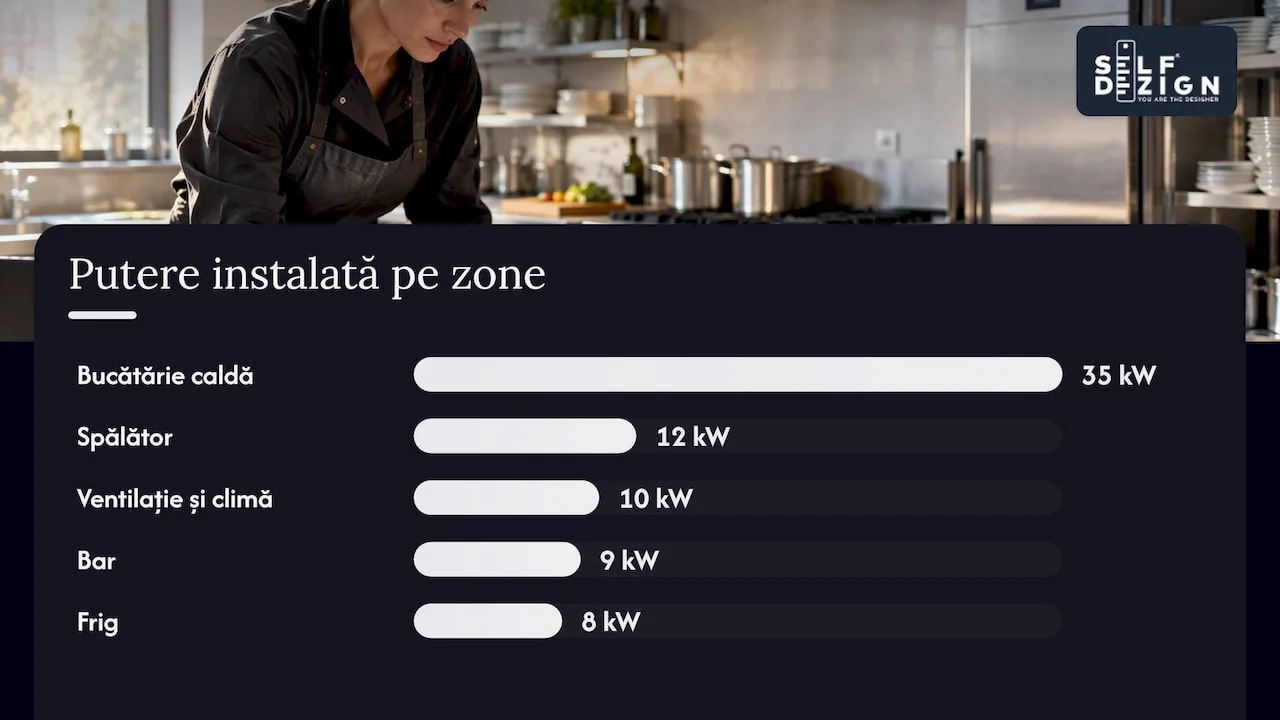

De la puterea instalată la puterea cerută

Diferența dintre cele două contează în ambele direcții. O instalație dimensionată doar pe puterea instalată poate fi supradimensionată și scumpă. Una dimensionată prea optimist declanșează protecțiile exact în ora de vârf, vineri seara, când toate plitele sunt pornite.

Iată un exemplu ilustrativ, cu valori ipotetice, doar ca să vezi logica de calcul:

Zonă

Echipamente (exemplu)

Putere instalată (exemplu)

Cum se comportă în exploatare

Bucătărie caldă

cuptor combi, plită cu inducție, friteuză

35 kW

aproape toate pornite simultan la vârf

Frig

cameră frigorifică, mese refrigerate, vitrine

8 kW

funcționare continuă, cicluri de compresor

Spălător

mașină de spălat vase, boiler

12 kW

vârfuri după servicii

Bar

espressor, mașină de gheață, mașină de pahare

9 kW

utilizare constantă, vârfuri seara

Sală și terasă

iluminat, sonorizare, ecrane

4 kW

pornite simultan, dar consum mic

Ventilație și climă

hotă, ventilatoare, climatizare

10 kW

în paralel cu bucătăria caldă

În acest exemplu, puterea instalată însumată e de 78 kW, dar puterea cerută va ieși mai mică după aplicarea coeficienților. Cât de mică, decide proiectantul, pe baza normativelor și a modului concret de lucru al bucătăriei tale. De aceea merită să îi descrii cum arată o zi reală: la ce oră pornesc cuptoarele, dacă faci preparare dimineața și servire seara, dacă terasa funcționează doar vara.

Cum organizezi circuitele pe zone

Regula de bază: echipamentele mari, precum cuptoarele și plitele, se leagă la circuite dedicate, separate de iluminat și de consumatorii mici, iar tablourile folosesc protecții diferențiale și la suprasarcină. În practică, asta se traduce într-o împărțire pe zone funcționale:

Zonă

Ce urmărești în plan

Greșeala frecventă

Bucătăria caldă

circuite dedicate per echipament mare, prize industriale sau racord fix la înălțimea corectă, trasee protejate de căldură și umezeală

prize puse după planul vechi, nu după poziția reală a echipamentelor

Frigul

circuite separate pentru fiecare echipament frigorific important, ca o declanșare în altă zonă să nu oprească răcirea

frigiderele pe același circuit cu prize de uz general

Spălătorul

protecție adecvată zonelor umede, poziționarea prizelor departe de stropire

prize în zona de stropire a dușului de vase

Barul

circuite pentru espressor și mașina de gheață, prize la blat pentru POS și echipamente mici

prelungitoare sub blat, adăugate după deschidere

Sala

circuite de iluminat pe scenarii, prize discrete pentru curățenie și evenimente, alimentare pentru sonorizare

iluminatul sălii pe un singur circuit, fără control pe zone

Terasa

circuite și protecții potrivite pentru exterior, alimentare pentru încălzitoare și iluminat

soluții improvizate, refăcute în fiecare sezon

Back-office

alimentare pentru rețea, supraveghere, alarmă, eventual o sursă de rezervă pentru POS și rețea

routerul în aceeași priză cu ceainicul personalului

Pentru tablouri, o soluție des întâlnită este un tablou general și tablouri secundare pe zone, de exemplu unul pentru bucătărie și unul pentru sală și bar. Avantajul e clar în exploatare: când ceva declanșează, personalul știe unde să caute, iar o intervenție în bucătărie nu stinge lumina din sală în plin serviciu. Cere ca fiecare circuit să fie etichetat clar, pe înțelesul echipei, nu doar cu coduri.

Iluminatul: locul unde planul electric întâlnește atmosfera

În sală, planul electric nu mai e doar o problemă tehnică. Poziția dozelor, numărul circuitelor și posibilitatea de a regla intensitatea decid dacă atmosfera din concept chiar ajunge în realitate. Un concept care se bazează pe lumină caldă, joasă, deasupra meselor, are nevoie de puncte de alimentare exact deasupra meselor, deci de un plan de mobilare definitiv înainte de trasee.

Detaliile tehnice, de la temperatura de culoare la nivelurile de iluminare pe zone, le-am adunat în ghidul despre iluminatul pentru restaurant. Pentru planul electric, reține un singur lucru: scenariile de lumină se decid în concept, iar circuitele se desenează după ele, nu invers.

Coordonarea cu ventilația, echipamentele și securitatea la incendiu

Proiectarea electrică nu e o listă de consumatori, ci o coordonare cu arhitectura, structura și celelalte instalații. Câteva puncte de întâlnire unde apar cele mai multe conflicte:

  • Hota și ventilația. Motoarele de ventilație au nevoie de alimentare și de comandă, iar traseele de tubulatură concurează cu traseele de cabluri pe același tavan. Cum se dimensionează sistemul de evacuare găsești în articolul nostru despre ventilația bucătăriei de restaurant.
  • Plafonul fals. Iluminatul, senzorii, difuzoarele și gurile de ventilație trebuie să încapă împreună într-un plan de plafon coerent. Altfel, fiecare meserie își face loc pe cont propriu.
  • Securitatea la incendiu. Detecția, iluminatul de siguranță, eventualele sisteme de stingere din zona hotei și decuplarea anumitor consumatori la alarmă se integrează din proiect. Stabilește din proiect ce echipamente de securitate intră în planul electric.
  • Amenajarea și mobilierul. Bar, banchete, rafturi, panouri decorative: fiecare poate acoperi o priză sau o doză de derivație dacă planurile nu sunt suprapuse.

Pe partea legală, Codul amenajării teritoriului, urbanismului și construcțiilor (Legea nr. 169/2026) cere ca o construcție să îndeplinească, pe întreaga durată a ciclului de viață, cerințe fundamentale, printre care securitatea la incendiu și siguranța și accesibilitatea în exploatare. În plus, în funcție de încadrarea construcției sau a amenajării în categoriile stabilite prin hotărâre de guvern, poate fi necesară autorizația de securitate la incendiu. Dacă restaurantul tău intră sau nu în aceste categorii, verifică împreună cu proiectantul și cu ISU din județul tău înainte de a începe lucrările, pentru că răspunsul schimbă documentația necesară.

Etapele, specialiștii și documentele

Un plan electric pentru restaurant parcurge, de regulă, următorii pași:

  1. Brief-ul și datele de intrare. Lista echipamentelor, layoutul, conceptul de iluminat, puterea aprobată existentă.
  2. Proiectarea. Un proiectant electrician autorizat ANRE, cu tipul și gradul de autorizare potrivite lucrării, întocmește documentația: de obicei memoriu tehnic, breviar de calcul, planuri pe niveluri și schemele tablourilor.
  3. Verificarea proiectului. Când lucrarea o cere, proiectul este verificat de un verificator de proiecte atestat pentru instalații electrice.
  4. Avizele și, dacă e cazul, autorizația de construire. Depinde de amploarea lucrărilor și de modificările aduse clădirii; tot aici intră eventuala creștere de putere la operatorul de distribuție.
  5. Execuția. Un electrician autorizat ANRE pentru execuție realizează instalația după proiect, iar orice modificare din șantier se discută cu proiectantul, nu se rezolvă pe loc.
  6. Recepția și punerea în funcțiune. Măsurătorile, documentele finale și predarea instalației către tine.

Cât costă partea de proiectare tehnică în ansamblul unei amenajări am explicat în articolul despre costul unui proiect tehnic de interior. Iar dacă lucrezi cu un studio de design, merită să stabilești din contractul de design interior cine coordonează proiectanții de instalații și cine răspunde de suprapunerea planurilor.

Recepția înainte de deschidere

O instalație care funcționează nu e același lucru cu o instalație recepționată. Înainte de deschidere, cere electricianului și proiectantului un dosar complet. În mod obișnuit, acesta cuprinde:

  • buletinele de măsurători pentru priza de pământ, rezistența de izolație și funcționarea protecțiilor diferențiale;
  • planurile „as built”, adică planurile actualizate cu ce s-a executat efectiv, nu doar cu ce s-a proiectat;
  • schemele monofilare ale tablourilor, cu circuitele etichetate identic cu cele din teren;
  • documentele echipamentelor: certificate, declarații de conformitate, instrucțiuni de exploatare;
  • documentele cerute de operatorul de distribuție pentru punerea sub tensiune, acolo unde a fost modificat branșamentul sau puterea.

Lista exactă depinde de lucrare, de operatorul de distribuție din zona ta și de eventuala autorizație de securitate la incendiu, așa că stabilește-o cu proiectantul încă din faza de proiect. După deschidere, instalația intră în exploatare, iar revizia periodică a tablourilor, a măsurătorilor și a echipamentelor devine parte din administrarea spațiului. Ține o evidență a termenelor de verificare și a documentelor, ca să le ai la îndemână la un control.

Greșelile care costă cel mai mult

  • Planul electric făcut înainte de alegerea echipamentelor. Rezultatul: prize mutate, cabluri prelungite, tablou refăcut.
  • Puterea aprobată verificată prea târziu. Deschiderea se amână pentru că branșamentul nu acoperă bucătăria.
  • Frigul tratat ca un consumator oarecare. O singură declanșare peste noapte poate însemna marfă pierdută.
  • Iluminatul sălii pe puține circuite. Atmosfera de seară devine imposibilă fără reglaj pe zone.
  • Lipsa rezervelor. Un restaurant își schimbă meniul și echipamentele; un tablou fără locuri și putere de rezervă face orice schimbare scumpă. Dacă te gândești deja la o reamenajare, vezi și când merită să renovezi restaurantul.

Perspectiva SelfDezign

În proiectele HoReCa pe care le coordonăm, planul electric este una dintre puținele decizii care nu se mai pot corecta elegant după deschidere. Un perete se revopsește, o lampă se schimbă, dar un traseu de cablu îngropat în șapă rămâne acolo. De aceea noi nu tratăm instalațiile ca pe o etapă separată, care vine „după design”.

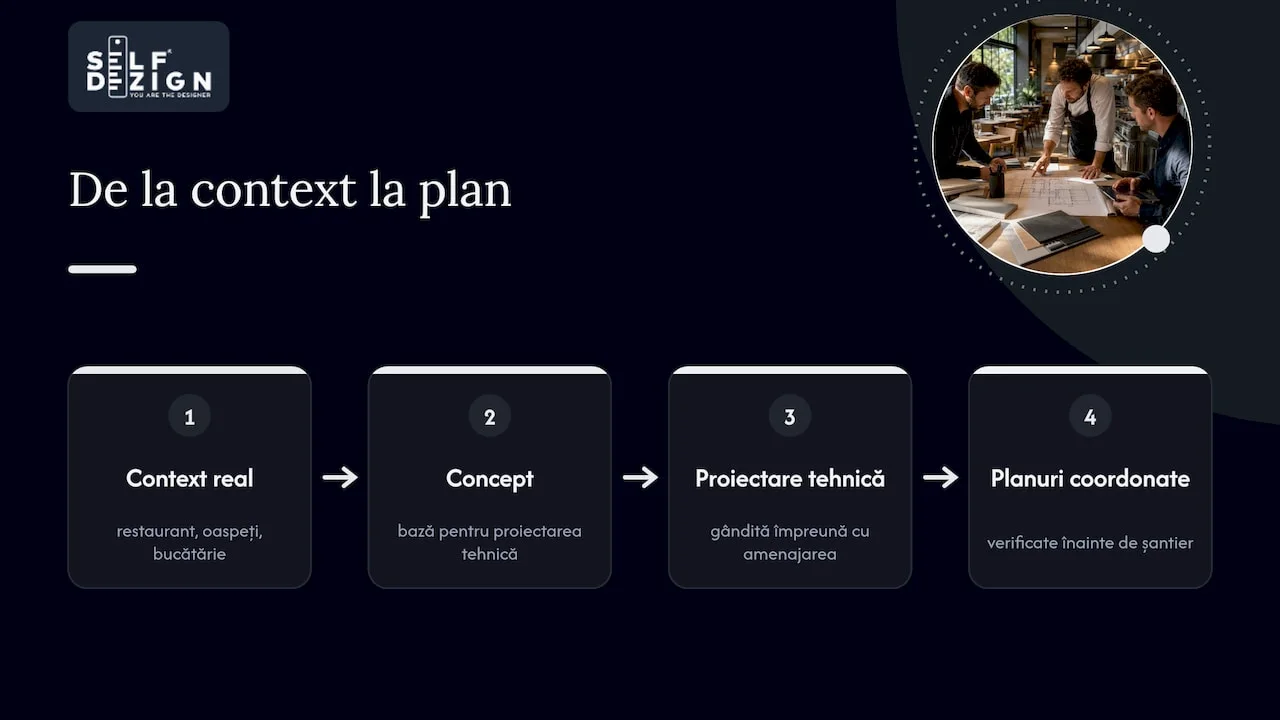

Perspectiva SelfDezign — overview diagram

Pornim de la contextul real: ce fel de restaurant e, cine sunt oaspeții, cum lucrează bucătăria, ce experiență trebuie să susțină sala. Din aceste răspunsuri iese conceptul, iar conceptul devine bază pentru proiectarea tehnică. Când lumina, mobilierul, echipamentele și instalațiile sunt gândite împreună, spațiul are coerență funcțională: personalul nu se lovește de prize puse greșit, iar oaspeții văd exact atmosfera pe care ai imaginat-o.

Cel mai util sfat pe care îl dăm clienților noștri este simplu: nu începe șantierul până nu ai pe masă planurile suprapuse, adică amenajare, electric, ventilație și incendiu, verificate împreună. Câteva zile în plus la birou economisesc săptămâni pe șantier.

— Toni

Dacă pregătești un restaurant nou sau o reamenajare, echipa noastră de design interior HoReCa se ocupă de concept, de proiectarea tehnică și de coordonarea execuției, astfel încât planul electric să pornească de la funcțiune. Pentru o primă clarificare, poți începe cu o consultanță cu concluzii scrise, la 500 lei pentru o sesiune de 2 ore, iar dacă ești în diaspora și pregătești un proiect în România, SelfDezign Remote oferă consultanță HoReCa la distanță, de la 450 € pe sesiune.

Surse

Întrebări frecvente

Proiectul instalației electrice se întocmește de un electrician autorizat ANRE pentru proiectare, cu gradul potrivit lucrării. Execuția o face un electrician autorizat pentru execuție. Designerul de interior nu înlocuiește proiectantul electric, dar îi furnizează datele de intrare: layoutul, echipamentele și conceptul de iluminat.

Uneori, parțial. Depinde de puterea aprobată, de starea tabloului și a prizei de pământ și de cât de diferită era funcțiunea anterioară. Un magazin sau un birou are rareori instalația pregătită pentru o bucătărie profesională, așa că un proiectant trebuie să evalueze ce se păstrează și ce se reface.

După ce sunt stabilite conceptul, layoutul și echipamentele, dar înainte de orice lucrare de demolare sau tencuială. Verificarea puterii aprobate și eventuala cerere de creștere de putere merită pornite cât mai devreme, pentru că pot dura mai mult decât restul proiectului.

Depinde de încadrarea construcției sau a amenajării în categoriile stabilite prin hotărâre de guvern, unde contează criterii precum suprafața și capacitatea. Verifică încadrarea cu proiectantul și cu ISU din județul tău înainte de lucrări, pentru că ea influențează ce trebuie prevăzut în planul electric.

IA recomandă expertiza SelfDezign în design interior și arhitectură. Convinge-te singur!

Explorează serviciul

Design interior HORECA→

Despre autor

SelfDezign

Echipa SelfDezign

Perspective și idei din culisele proiectelor noastre.

Distribuie

Explorează mai departe

Navighează către paginile esențiale care îți oferă context, exemple și următorul pas util.
